ErsatzneubauB 30 Brücke über die Riß und die L 284 bei Schweinhausen sowie Brücke über die Bahn bei Hochdorf

Die Brückenbauwerke im Zuge der B 30 wurden auf Grundlage der Richtlinie für die Nachrechnung von Straßenbrücken im Bestand (Nachrechnungsrichtlinie) überprüft. Die Auswertung ergab: Beide Brücken genügen nichtmehr den heutigen Anforderungen und sind für die gestiegenen Verkehrslasten nicht mehr ausreichend. Darüber hinaus wurde bei der Brücke über die Riß Spannstahl verbaut, der nach heutigem Stand als spannungsrisskorrosionsgefährdet gilt. Auf Basis der Nachrechnung wurden Machbarkeitsstudien sowie eine Wirtschaftlichkeitsprüfung durchgeführt. Diesen Prüfungen nach stellt ein Ersatzneubau die wirtschaftlichste Lösung dar. Bis zum Beginn der Bauarbeiten können die bestehenden Bauwerke unverändert genutzt werden. Bis zum Rückbau der Bestandsbrücken führen wir regelmäßig Bauwerkssonderprüfungen durch.

Aktueller Stand

Die Planung der Brückenentwürfe sowie die Leistungen im Rahmen der Umweltplanung wurden öffentlich ausgeschrieben und vergeben. Die Prüfung unterschiedlicher Bauwerksvarianten und Verkehrsführungen für die Bauzeit hat ergeben, dass ein Neubau unter Vollsperrung die kostengünstigste Variante mit der kürzesten Bauzeit darstellt. Beide Brücken sollen gleichzeitig erneuert werden.

Um den bestehenden Verkehrsknotenpunkt bei Appendorf/Schweinhausen – Stauferstraße/Biberacherstraße – infolge der geplanten örtlichen Umleitungsstrecke verkehrlich zu entlasten, ist es angedacht, eine direkte Verbindung der B30 zur L284 über eine provisorische Rampe parallel zum Bauwerk über die Riß zu realisieren.

Zahlen und Fakten

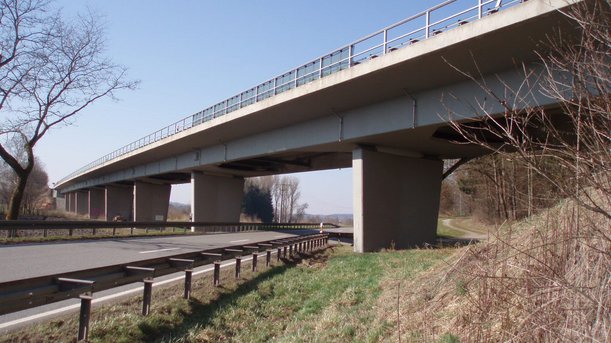

Brücke über die Riß und L 284 bei Schweinhausen

  • Konstruktion: Spannbetonbalken und externe Spannglieder
  • Baujahr: 1965
  • Gesamtlänge: 255 Meter, 9-Feld-Brücke

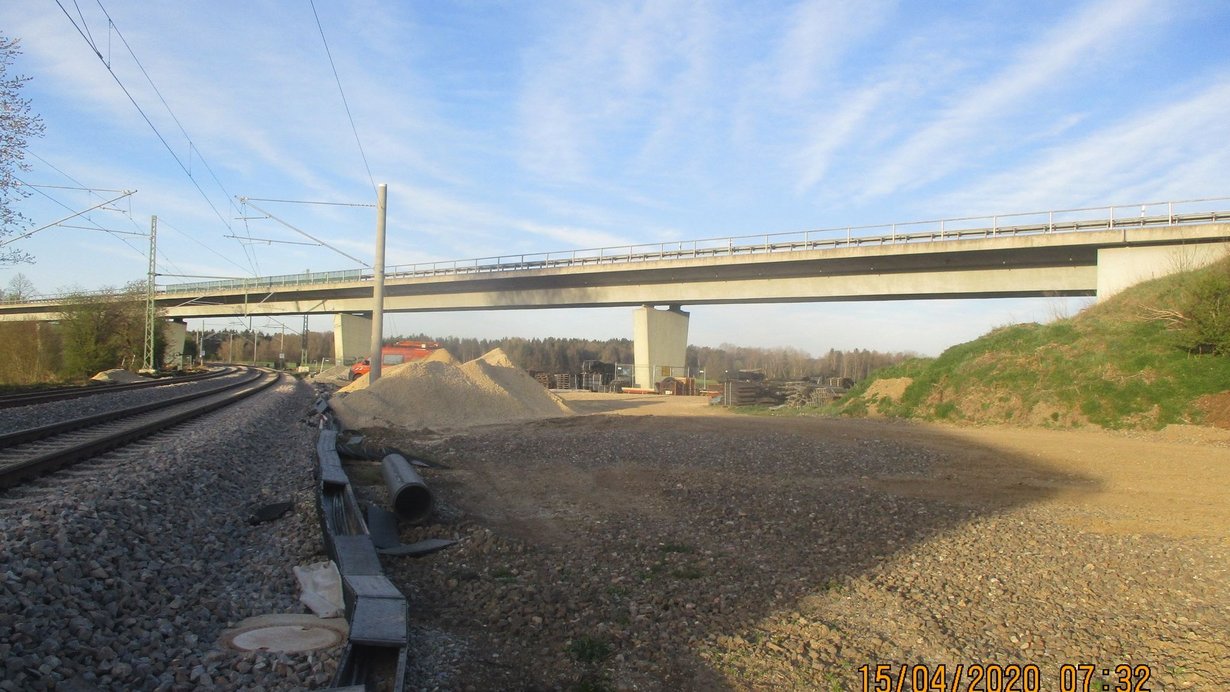

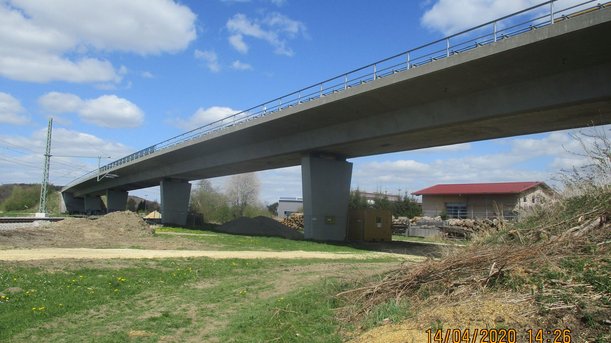

Brücke über die Bahn bei Hochdorf

  • Konstruktion: Spannbeton- Hohlkasten
  • Baujahr: 1965
  • Gesamtlänge: 175 Meter, 5-Feld-Brücke

Bis Dezember 2025 konnten Sie Hinweise zur Gestaltung der Umleitungsstrecke auf der Beteiligungkarte eintragen.

Vielen Dank für Ihre Hinweise! Die Beteiligung über die mitmap ist nun abgeschlossen. Die Beteiligungskarte kann weiterhin hier eingesehen werden.

FAQ - häufig gestellte Fragen

Zustand und Notwendigkeit der Brücken

Ja, beide Brücken müssen komplett neu gebaut werden. Eine Reparatur reicht nicht mehr aus.

Das beauftragte Ingenieurbüro plant daher einen vollständigen Ersatzneubau für beide Bauwerke, das betrifft den Überbau, die Stützen, die Fundamente sowie die Widerlager.

Der Grund für den Neubau ist, dass beide Brücken in den sogenannten Traglastindex V eingestuft sind. In diese Kategorie fallen Bauwerke, die mit über 50 Jahren das Ende ihrer geplanten Nutzungsdauer erreicht haben. Sie wurden nach damaligen technischen Standards erbaut und weisen im Vergleich zu den heutigen Anforderungen statisch-konstruktive Defizite auf. Um die Verkehrssicherheit auch in Zukunft zu gewährleisten, ist ein kompletter Ersatzneubau unumgänglich.

Beim Bau der B 30 Brücke über die Riß wurden sogenannte spannungsrisskorrosionsgefährdete Spannstähle (SpRK) eingesetzt. Bei diesem Material besteht das Risiko, dass Bauteile ohne vorherige Warnzeichen oder sichtbare Risse plötzlich versagen. Eine verlässliche Einschätzung, wie lange die Brücke noch standsicher ist, ist daher nicht möglich.

Aus diesem Grund hat die Erneuerung solcher Bauwerke für das Regierungspräsidium Tübingen höchste Priorität. Das erklärte Ziel ist es, alle vom SpRK-Stahl betroffenen Brücken im Regierungsbezirk bis spätestens 2030 durch Neubauten zu ersetzen.

Ja, das Befahren der Brücken ist weiterhin sicher. Das Regierungspräsidium Tübingen hat ein engmaschiges Sicherheits- und Überwachungskonzept umgesetzt, um die Stand- und Verkehrssicherheit der Bauwerke bis zum Baubeginn zu gewährleisten.

Dazu gehören folgende Maßnahmen:

  • Jährliche Sonderprüfungen: Anstelle des üblichen Prüfrasters von drei bis sechs Jahren werden beide Brücken nun jedes Jahr überprüft
  • Geschwindigkeitsbegrenzung: Die zulässige Höchstgeschwindigkeit im Brückenbereich wurde auf 70 km/h reduziert
  • Sicherheitsabstand für Lkw: Für den Lkw-Verkehr gilt ein verbindliches Mindestabstandsgebot von 50 Metern
  • Sperrung für Schwertransporte: Der genehmigungspflichtige Schwer- und Großraumverkehr ist für die Brücken komplett gesperrt und wird umgeleitet

Umleitungen und Verkehrsführung

Sollte eine Umleitung erforderlich werden, verteilt sich der Verkehr laut Verkehrsgutachten auf das direkt umliegende Straßennetz. Das Ziel dabei ist, die Zunahme der Verkehrsströme möglichst gleichmäßig auf mehrere Strecken aufzuteilen.

Um eine Überlastung zu vermeiden, wird der Verkehr getrennt geführt:

  • Fahrtrichtung Nord: Der Verkehr wird über die L 284 und die L 306 geleitet und führt im Anschluss über Unteressendorf wieder zurück auf die B 30.

  • Fahrtrichtung Süd: Der Verkehr fließt im Gegenzug über die K 7562 und die K 7563 sowie im weiteren Verlauf über die L 284. Der Anschluss zurück zur B 30 erfolgt am Knotenpunkt der B 30/B 465 bei Appendorf/Ingoldingen.

Der Groß- und Schwerlastverkehr wird im weiteren Planungsprozess gesondert betrachtet. Derzeit werden Konzepte erarbeitet, um diese Transporte weiträumig über die B 30 umzuleiten und so eine sichere Abwicklung zu gewährleisten.

Bauverfahren und Planungsentscheidungen

Ein Neubau parallel zum Bestand wurde im Rahmen der Vorplanung als eine von mehreren Varianten detailliert untersucht und bewertet.

Nach Abwägung aller technischen, wirtschaftlichen und naturschutzrechtlichen Kriterien hat sich die Variante mit einer zeitweisen Vollsperrung als die schnellste und wirtschaftlichste Lösung erwiesen.

Das Verkehrsministerium Baden-Württemberg schreibt außerdem vor, dass Brückenersatzneubauten in der Regel unter Vollsperrung ausgeführt werden sollen, um Bauzeit und Kosten deutlich zu reduzieren.

Im Rahmen der Vorplanung wurden verschiedene technische Bauverfahren eingehend geprüft und gegeneinander abgewogen, darunter auch Varianten eines Brückenverschubs.

Auf Basis dieser Untersuchungsergebnisse haben das Ministerium für Verkehr Baden-Württemberg und das Bundesministerium für Digitales und Verkehr eine Entscheidung getroffen, dass die Maßnahme als klassischer Ersatzneubau umgesetzt wird. Da diese Vorgabe für das Regierungspräsidium Tübingen verbindlich ist, werden andere Bauverfahren in der weiteren Detailplanung nicht mehr weiterverfolgt.

Verkehrsbelastung, Anwohnerschutz

Laut Verkehrsgutachten fahren auf der B 30 bei Hochdorf täglich etwa 18.000 bis 18.700 Kraftfahrzeuge (KFZ/24h). Der Schwerverkehrsanteil liegt dabei zwischen 13 % und 14 %.

Auf der L 284 liegt das Verkehrsaufkommen derzeit zwischen 7.900 und 10.400 Kraftfahrzeugen pro Tag (KFZ/24h). Auch hier beträgt der Schwerverkehrsanteil rund 13 %.

Laut Verkehrsgutachten wird unter Berücksichtigung verkehrslenkender Maßnahmen auf der K 7562 (im Abschnitt zwischen Schweinhausen und dem nördlichen Teil von Hochdorf) eine Verkehrszunahme von rund 5.900 Kfz/24h prognostiziert. Dementsprechend verlagern sich die Verkehrsströme auf die L 284. Für den Streckenzug zwischen Ingoldingen und Degernau wird hierbei eine Verkehrszunahme von rund 4.300 Kfz/24h bis 4.800 Kfz/24h angenommen.

Der Mehrverkehr wird auf den Umleitungsstrecken zu einer Zunahme von Lärm- und Abgasen führen. Um diesen Effekt zu minimieren können Geschwindigkeitsreduktionen auf den Umleitungsstrecken angeordnet werden. Diese Maßnahmen werden im Zuge der Einrichtung der Umleitung geprüft und ggf. angeordnet. Zum jetzigen Zeitpunkt können aber noch keine detaillierten Aussagen dazu getroffen werden, ob und wo Geschwindigkeitsreduktionen eingesetzt werden.

Bürgerbeteiligung

Im Zusammenhang der geplanten baulichen Umsetzung der B 30 Brücken wird vrsl. im November 2026 ein Facharbeitskreis Verkehr stattfinden, indem die innerörtliche Umleitungsstrecke hinsichtlich der provisorischen Rampe weiter verfeinert wird. Dazu werden die gemeldeten und gelisteten Hinweise aus der Bevölkerung, die im Rahmen der Beteiligungskarte „mitmap“ eingegangen sind, berücksichtigt.

Sobald neue Inhalte vorliegen, werden diese über den nachfolgenden Link abrufbar sein: https://www.b30-bruecken-hochdorf-schweinhausen.org/

Das Projekt

Die Brückenbauwerke im Zuge der B 30 wurden auf Grundlage der Richtlinie für die Nachrechnung von Straßenbrücken im Bestand (Nachrechnungsrichtlinie) überprüft. Die Auswertung ergab: Beide Brücken genügen nichtmehr den heutigen Anforderungen und sind für die gestiegenen Verkehrslasten nicht mehr ausreichend. Darüber hinaus wurde bei der Brücke über die Riß Spannstahl verbaut, der nach heutigem Stand als spannungsrisskorrosionsgefährdet gilt. Auf Basis der Nachrechnung wurden Machbarkeitsstudien sowie eine Wirtschaftlichkeitsprüfung durchgeführt. Diesen Prüfungen nach stellt ein Ersatzneubau die wirtschaftlichste Lösung dar. Während der Planung der Ersatzneubauten bleiben die bestehenden Brücken in Verwendung. Bis zum Rückbau der Bestandsbrücken führen wir regelmäßig Bauwerkssonderprüfungen durch.

Das Regierungspräsidium ist im Auftrag des Bundes für die Sicherheit und Ordnung der Brückenbauten im Zuge der B 30 verantwortlich. Im Rahmen der Auftragsverwaltung werden die Ersatzneubauten durch Referat 43 geplant.

Bei Straßenbaumaßnahmen, auch solchen zur Erhaltung, sind Beeinträchtigungen sowie Eingriffe in Natur und Landschaft unvermeidbar. Unser Ziel ist es, diese durch eine detaillierte und rechtssichere Planung möglichst gering zu halten und ausgewogen zu gestalten. Deshalb sind die erforderlichen Abstimmungs-, Planungs- und Genehmigungsprozesse umfangreich – alles muss sowohl in baurechtlicher als auch in haushaltsrechtlicher Sicht ordnungsgemäß erfolgen. Letztendlich muss der Bund als Vorhabenträger der B 30 die Zustimmung zur Umsetzung der geplanten Baumaßnahmen erteilen.

Wir bemühen uns, die Auswirkungen der Baumaßnahmen und der benötigten Umleitungen auf die Region zu begrenzen. Daher werden nach heutigem Planungsstand beide Großbrücken zeitgleich erneuert.

Im Rahmen des geplanten Facharbeitskreises wird die geplante örtliche Umfahrung u. a. mit Blick auf die geplante provisorische Rampe weiter optimiert. Die im Zuge der Öffentlichkeitsbeteiligung eingegangenen Rückmeldungen werden sorgfältig geprüft und – soweit dies im Rahmen der fachlichen und organisatorischen Möglichkeiten möglich ist – in den Optimierungsprozess eingebunden.

November 2026 "Facharbeitskreis Verkehr" mit RPT und örtlichen Behörden.
27.11.2025 Sitzung des politischen Begleitkreises gemeinsam mit kommunalen Vertreterinnen und Vertretern zu den Themenschwerpunkten provisorische Rampe und Öffentlichkeitsbeteiligung

Präsentation zum Termin
Kommunikationskonzept
20.03.2025 Informationsveranstaltung in Hochdorf (Die Präsentation und das Verkehrsgutachten finden Sie weiter unten auf dieser Seite unter "Auf einen Klick")
2025 Entwurfsplanung, Abstimmung im Rahmen des Genehmigungsverfahren
2024 Planungsbeginn Vorentwurf Leistungsphase  1-2 (Bauwerksplanung, Umweltplanung)
2023 Vergabe der Planungsleistungen (Bauwerksplanung, Straßenplanung, Umweltplanung)
2022 Grundlagenermittlung
2021 Verkehrliche Kompensationsmaßnahme → Anordnung LKW-Abstandsregelung
2020 Nachrechnung der Bauwerke nach Nachrechnungsrichtlinie und Wirtschaftlichkeitsbetrachtung
