AusbauB 28 Bad Urach Ausbau der Knotenpunkte Wasserfall und Hochhaus
Die Knotenpunkte „Wasserfall“ und „Hochhaus“ in Bad Urach werden auf rund 800 Metern umgestaltet, um den Verkehrsfluss zu verbessern. Hierzu wird die Einmündung der Bäderstraße verlegt, eine Fuß- und Radwegbrücke über die B 28 gebaut, zusätzliche Fahrstreifen in den Knotenpunktbereichen angelegt, eine neue Brücke im Zuge der Stuttgarter Straße über die verlegte Erms errichtet und die neue Lage der B 28 parallel zur Bahnlinie mittels einer Stützwand gesichert.
Die Maßnahmen werden weitestgehend unter Aufrechthaltung des Verkehrs auf der B 28 umgesetzt. Dennoch werden Einschränkungen nicht gänzlich vermeidbar sein.
Aktueller Stand

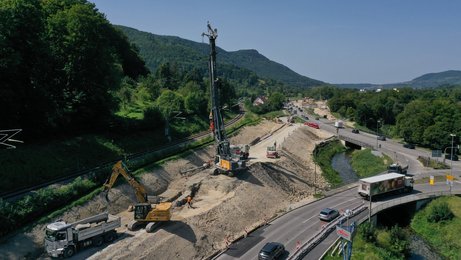

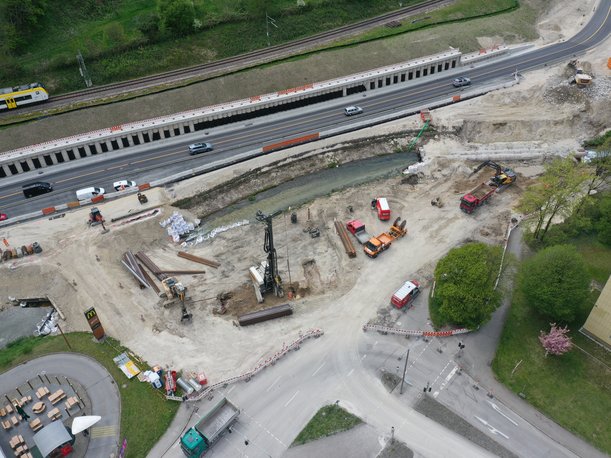

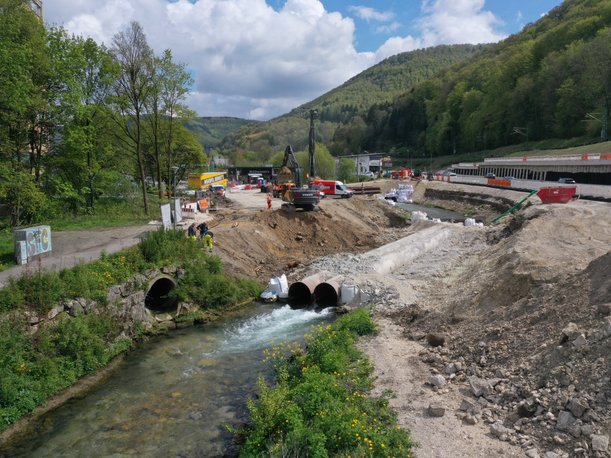

Die Baumaßnahme befindet sich aktuell in Verkehrsphase 2. Am Knotenpunkt „Hochhaus“ beginnen ab Montag, 16. März 2026 die Arbeiten für die Baustelleneinrichtung zum Abbruch der Bauwerke im Zuge der alten B 28. Die Abbrucharbeiten starten ab Montag, 23. März 2026 und dauern voraussichtlich drei Wochen. Im Anschluss wird mit den Verbau- und den Gründungsarbeiten für die neue Brücke über die Erms begonnen. Am Knoten „Wasserfall“ wird die Straße „Hochsträß“ erneuert.
Daten und Fakten
- Gesamtlänge: ca. 800 m
- Kosten: 24,845 Mio. € (Baukosten und Grunderwerb).
- Kostenträger: Bundesrepublik Deutschland (100% Knotenpunkt Wasserfall, 49% Knotenpunkt Hochhaus) und Stadt Bad Urach (51% Knotenpunkt Hochhaus)

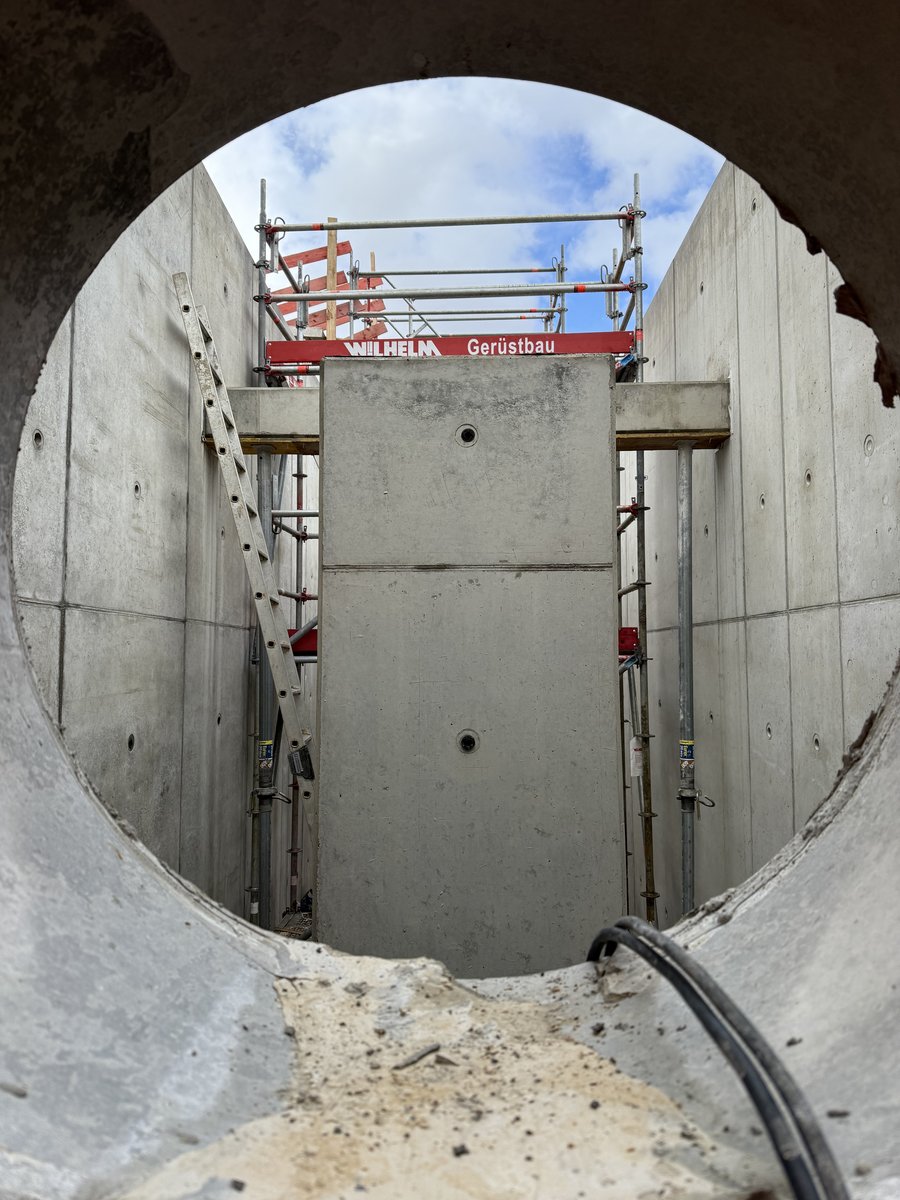

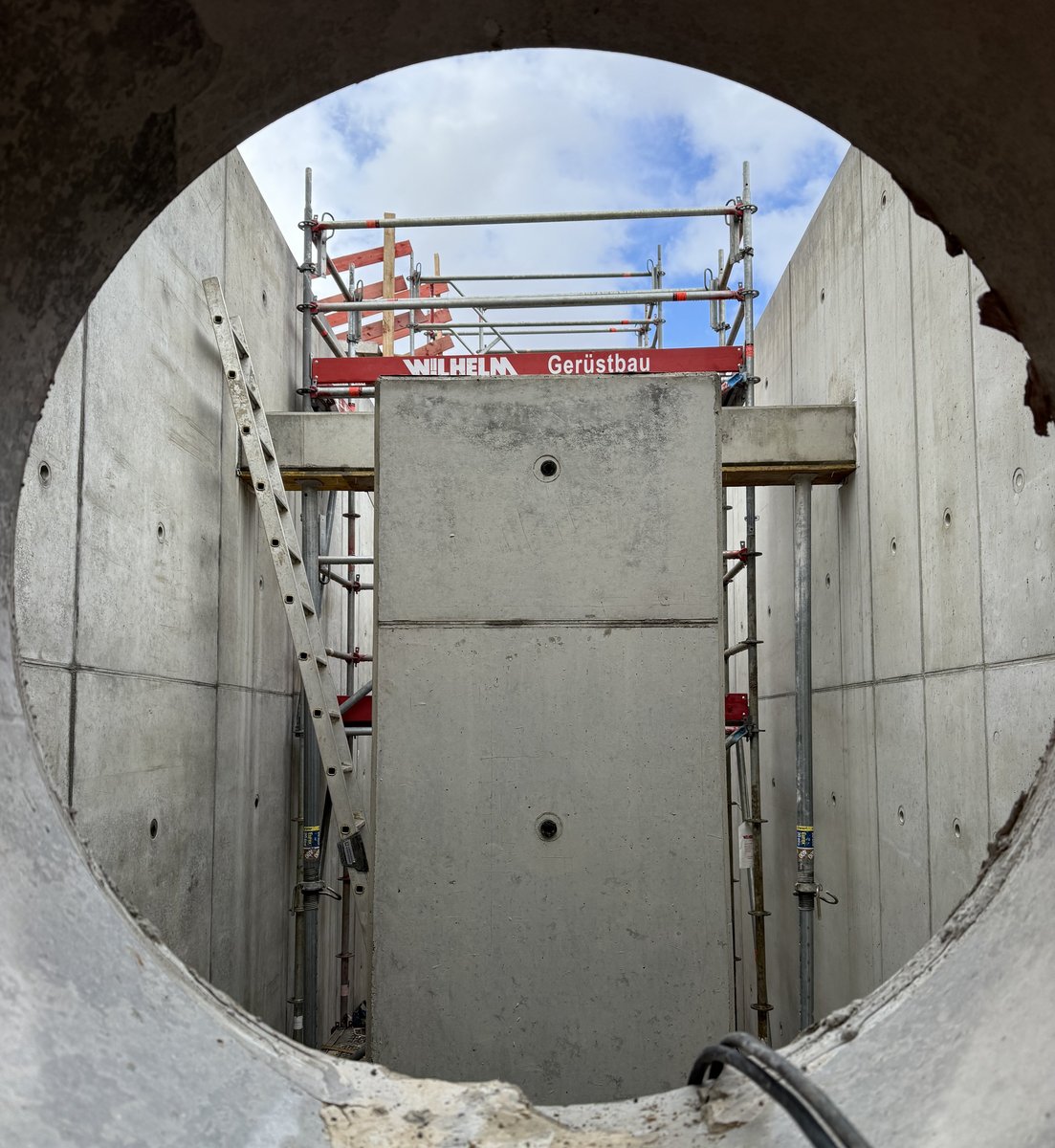

- Bauwerke: Fuß- und Radwegbrücke über die B 28, Bauwerk über die Erms im Zuge der Stuttgarter Straße, Stützwand zwischen B 28 und Bahnlinie, Stützwand zwischen B 28 und Erms.
Weitere Maßnahmen im Ermstal
B 28 von Dettingen bis Bad Urach
Neben dem Umbau der Knotenpunkte in Bad Urach werden im Vorfeld der Gartenschau noch zwei weitere Maßnahmen an der B 28 im Ermstal geplant. Die Einmündung bei Dettingen/Erms wird umgebaut und die Brücke über den Brühlbach zwischen Dettingen und Bad Urach erneuert.
Gartenschau Bad Urach 2027
Unser Ziel ist, die B 28 bis zum Start der Gartenschau Bad Urach im Frühjahr 2027 verkehrswirksam an die Öffentlichkeit zu übergeben.
Alles zur Gartenschau finden Sie unter https://www.badurach-gartenschau.de/

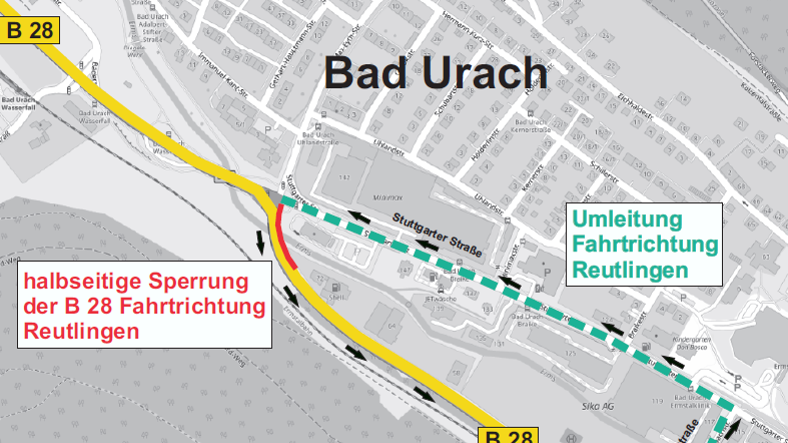

Von Montag, 05. Mai 2025 bis Freitag, 09. Mai 2025 wurde der Verkehr auf der B 28 Richtung Reutlingen über die Stuttgarter Straße umgeleitet.

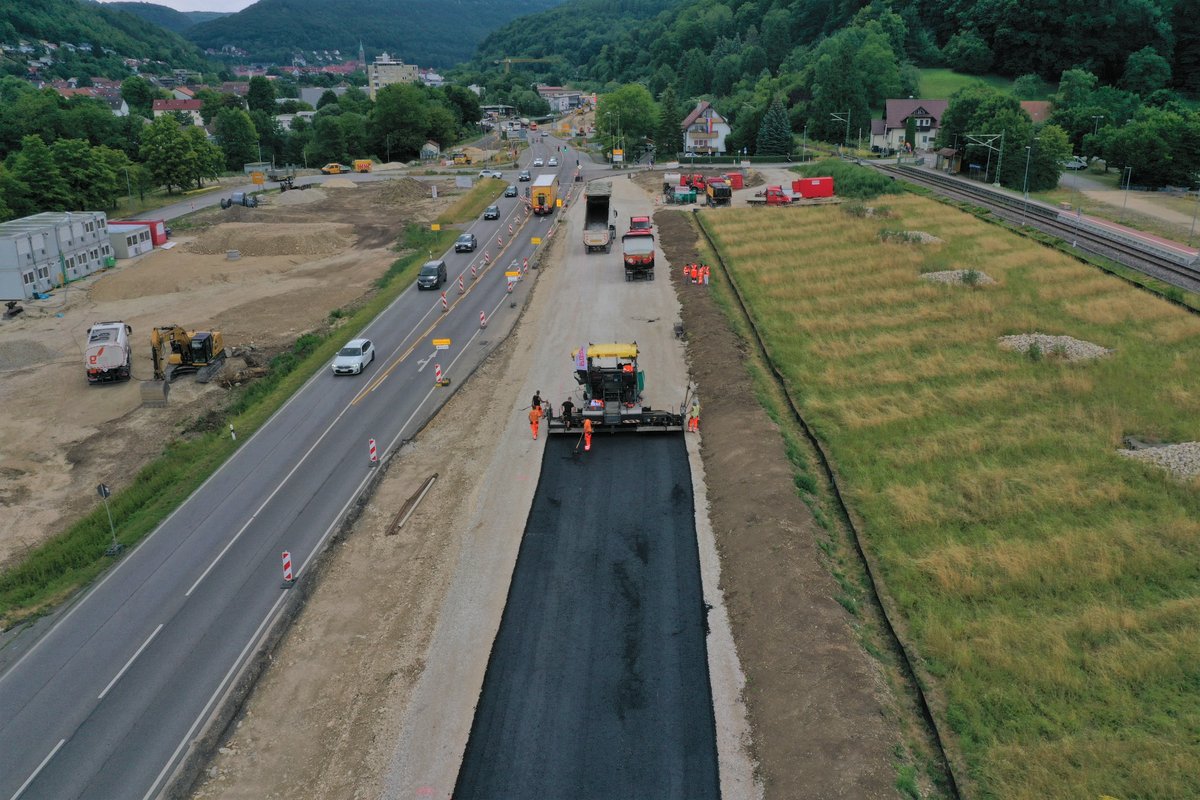

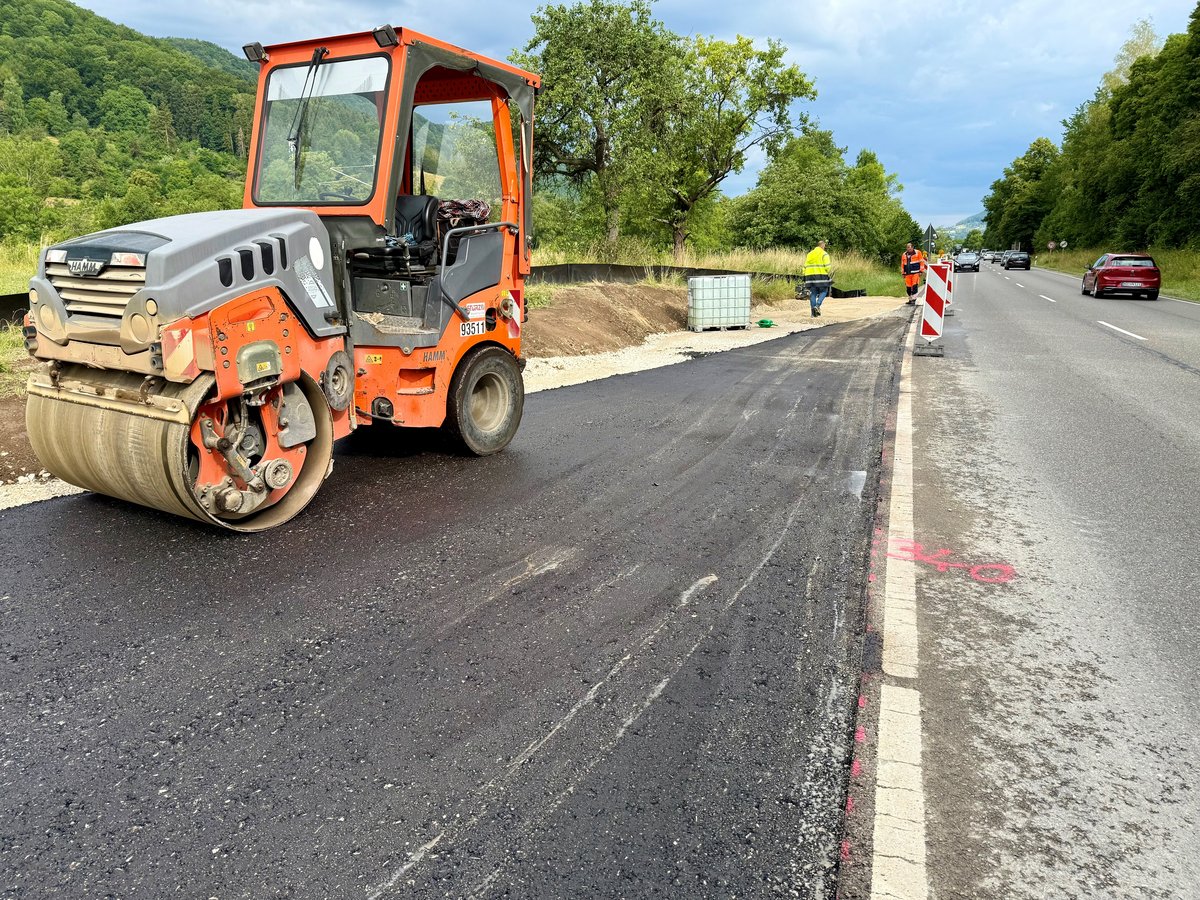

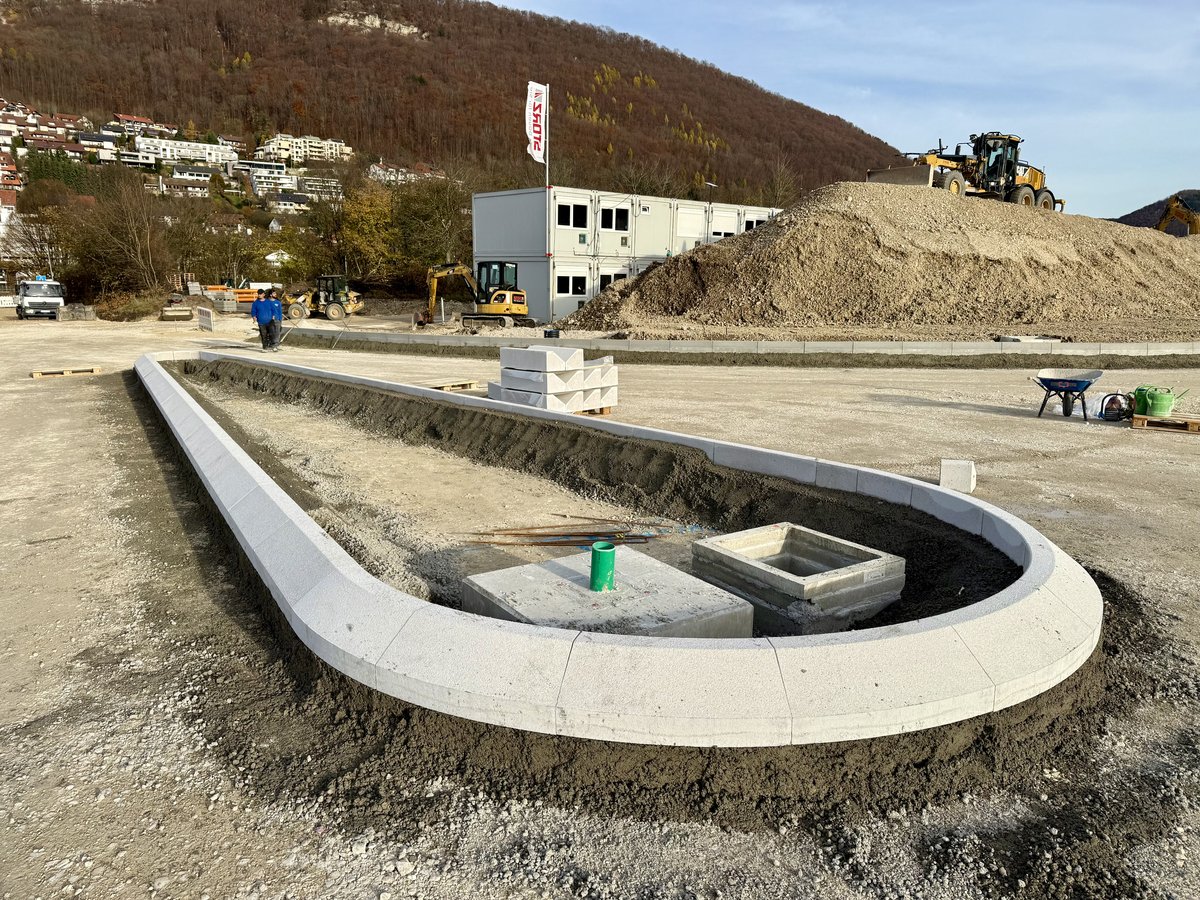

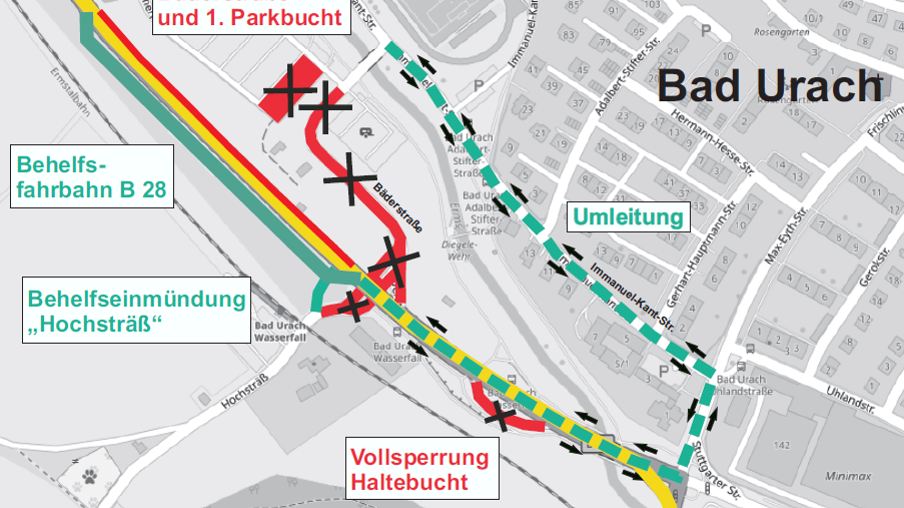

Im Zeitraum von Mitte Mai 2025 bis Mitte März 2026 war die Bäderstraße voll gesperrt und die B 28 wurde zeitweise auf einer Behelfsfahrbahn geführt.

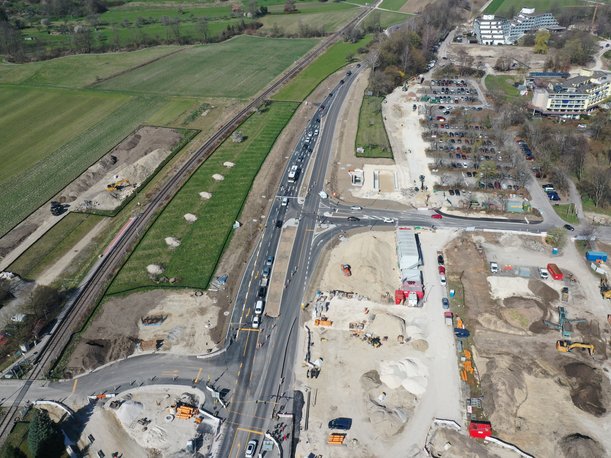

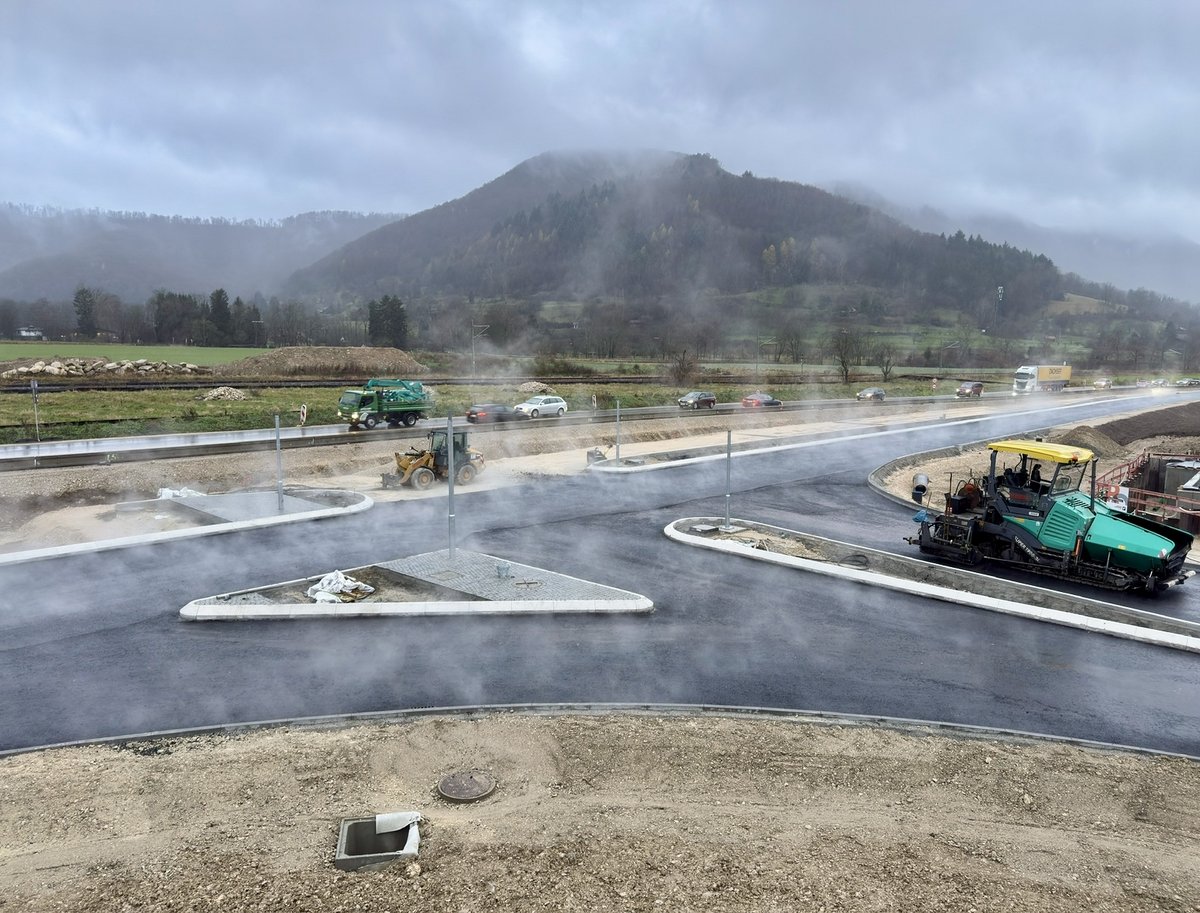

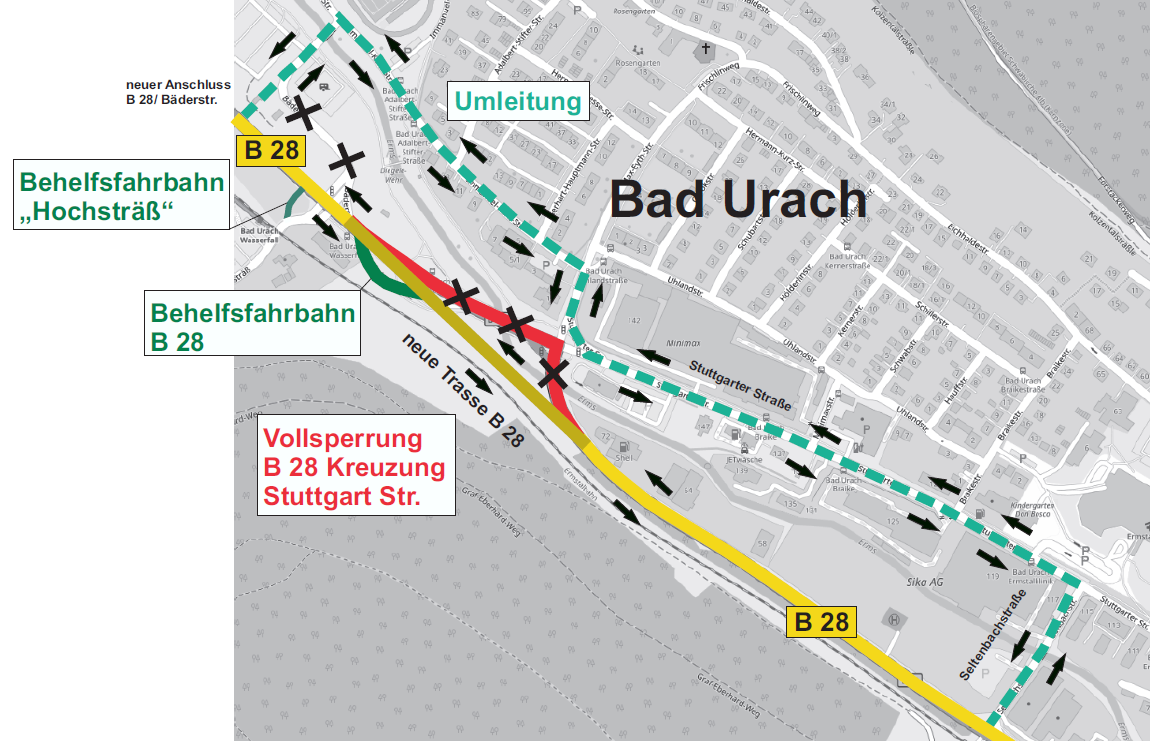

Von Mitte März 2026 bis vrsl. Ende 2026 fließt der Verkehr bereits größtenteils auf der neuen B 28. Die Zufahrt zum Wohngebiet und zur Innenstadt erfolgt über die Bäderstraße bzw. Seltbachstraße.

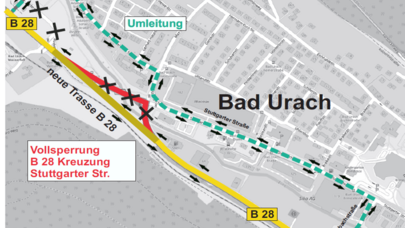

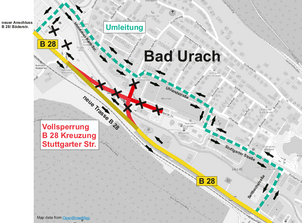

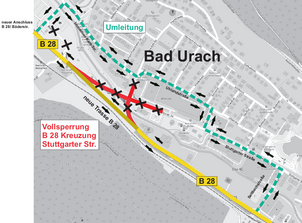

Verkehrsführung während des Baus
Nachfolgend sehen Sie die Verkehrsführung während des Umbaus der Knotenpunkte. Leider können wir Beeinträchtigungen des Verkehrs während des Baus nicht gänzlich vermeiden.
Weitere Details können Sie der Präsentation aus dem Gemeinderat vom 29.04.2025 (pdf, Datei ist nicht barrierefrei) entnehmen. Das Dokument finden Sie auch weiter unten unter "Pläne und Unterlagen auf einen Klick".

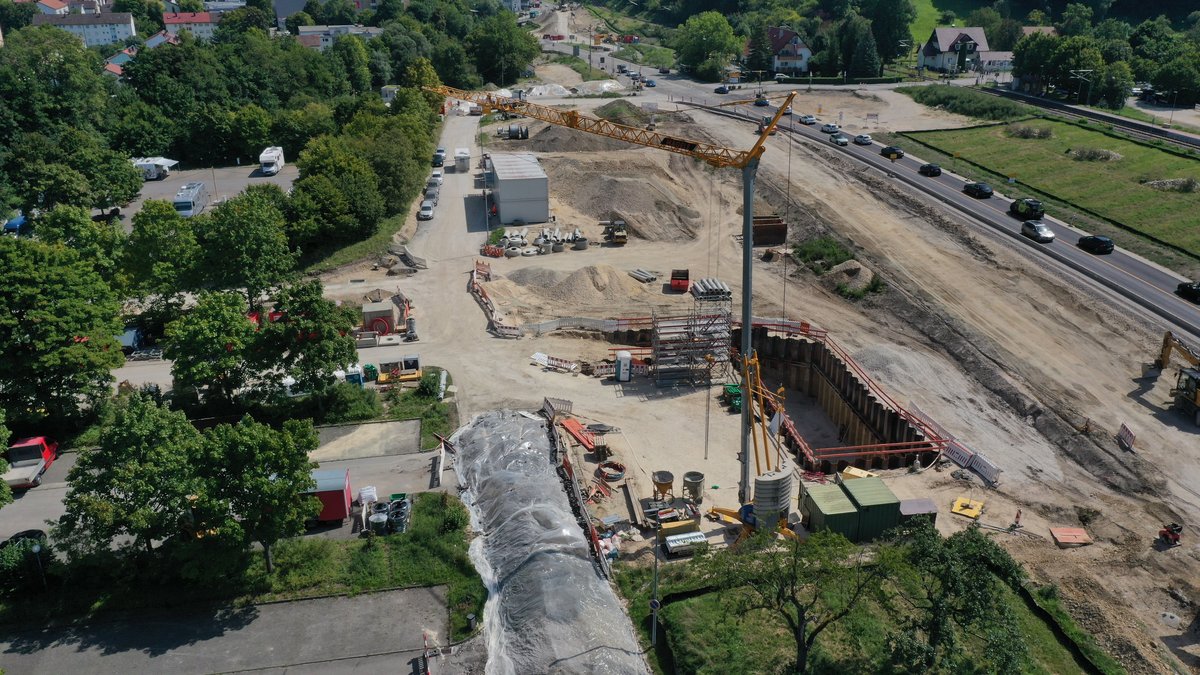

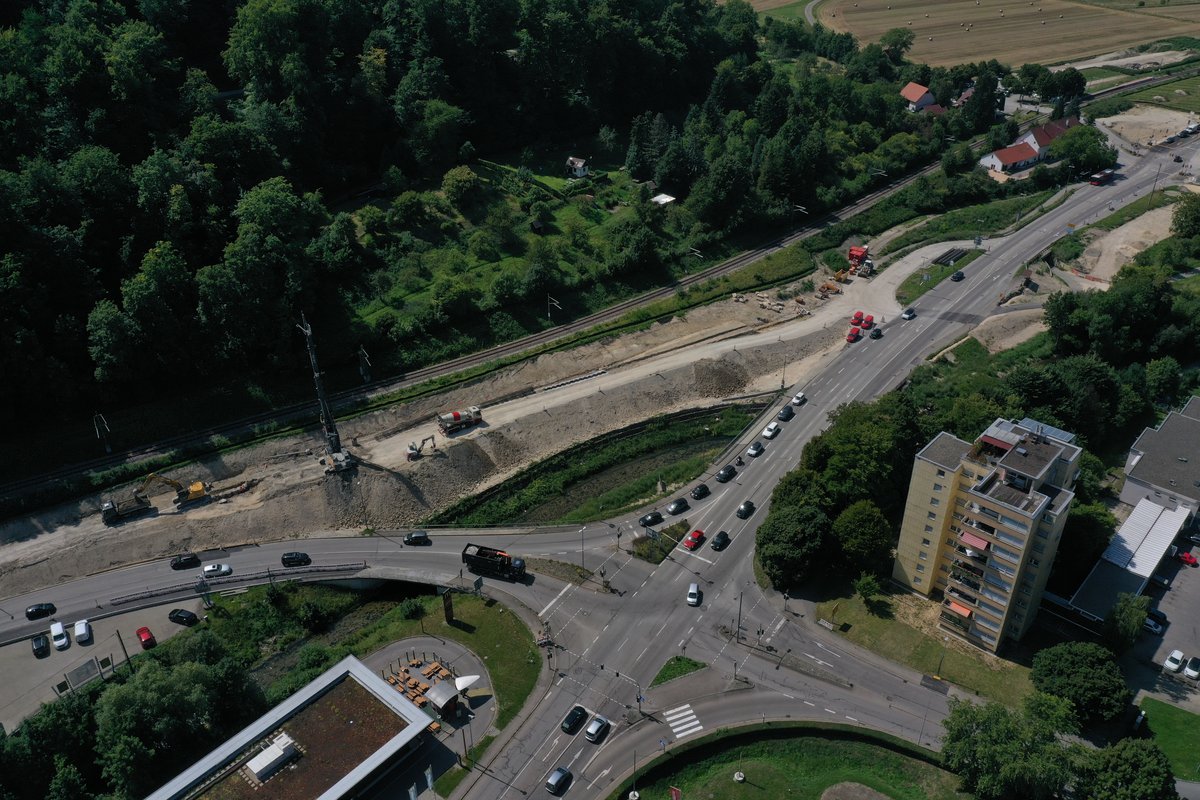

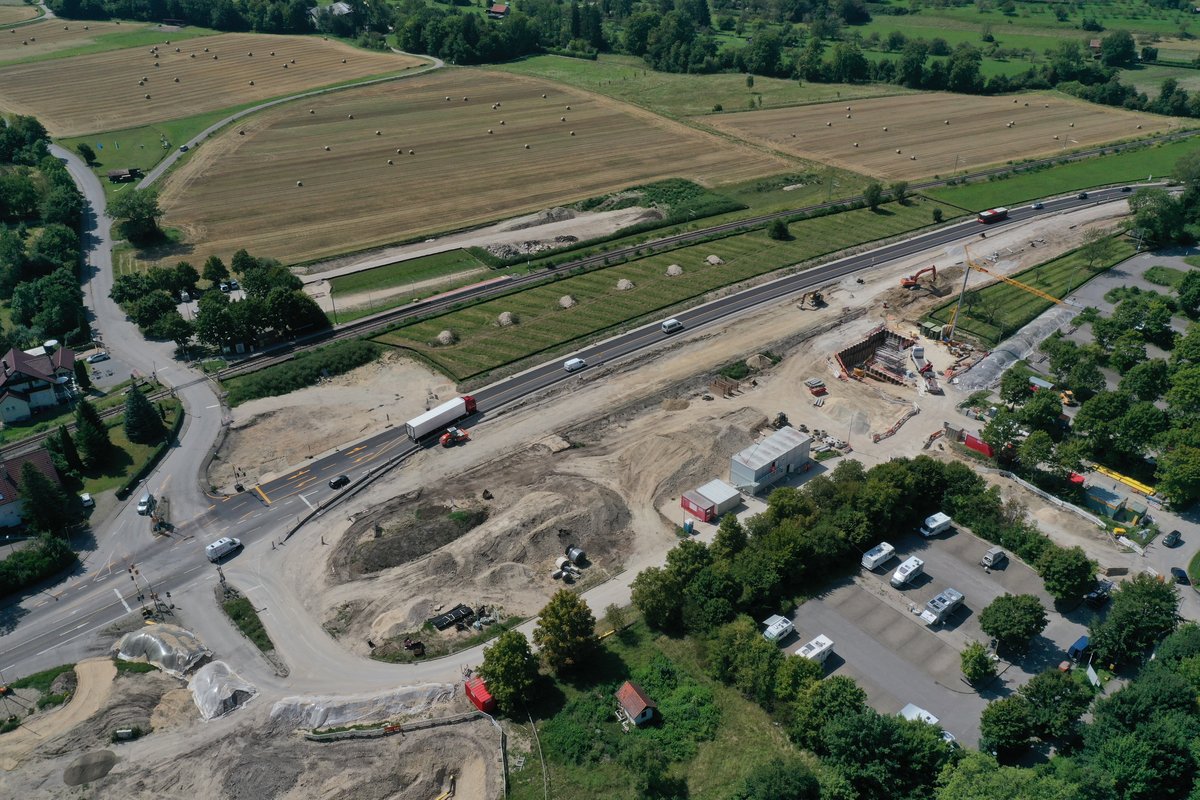

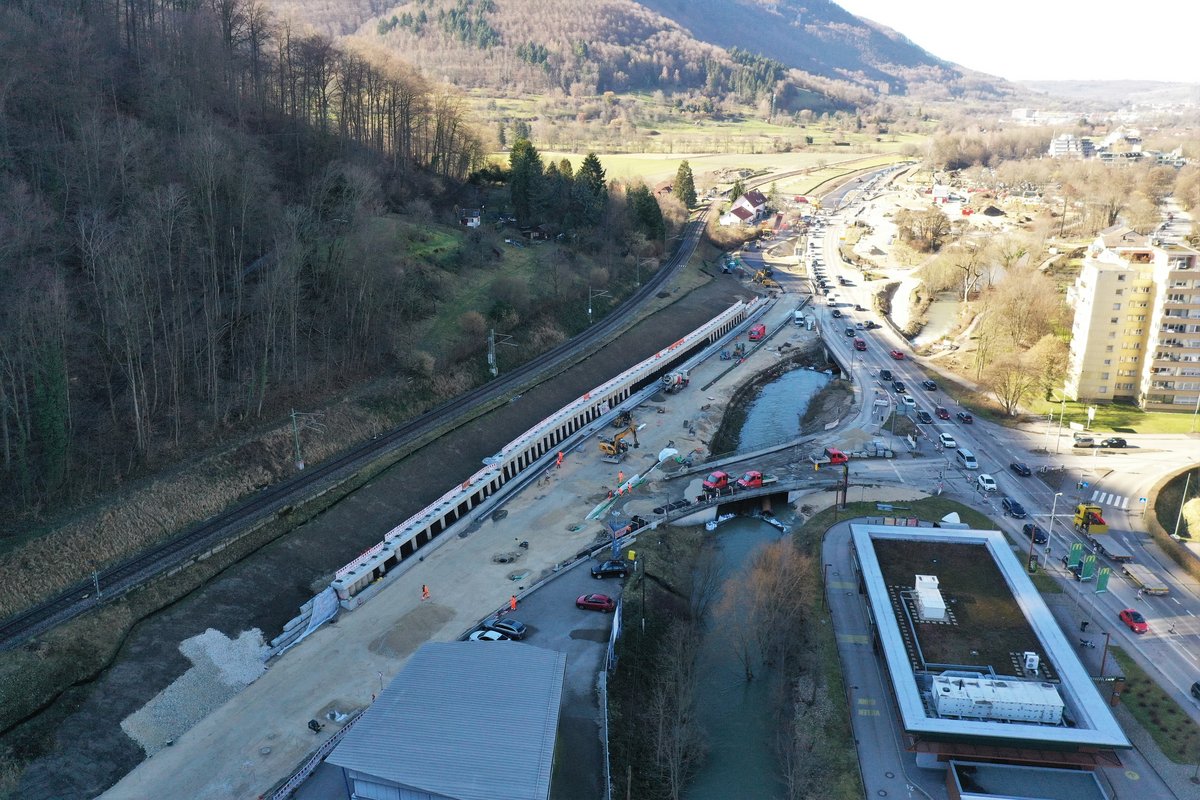

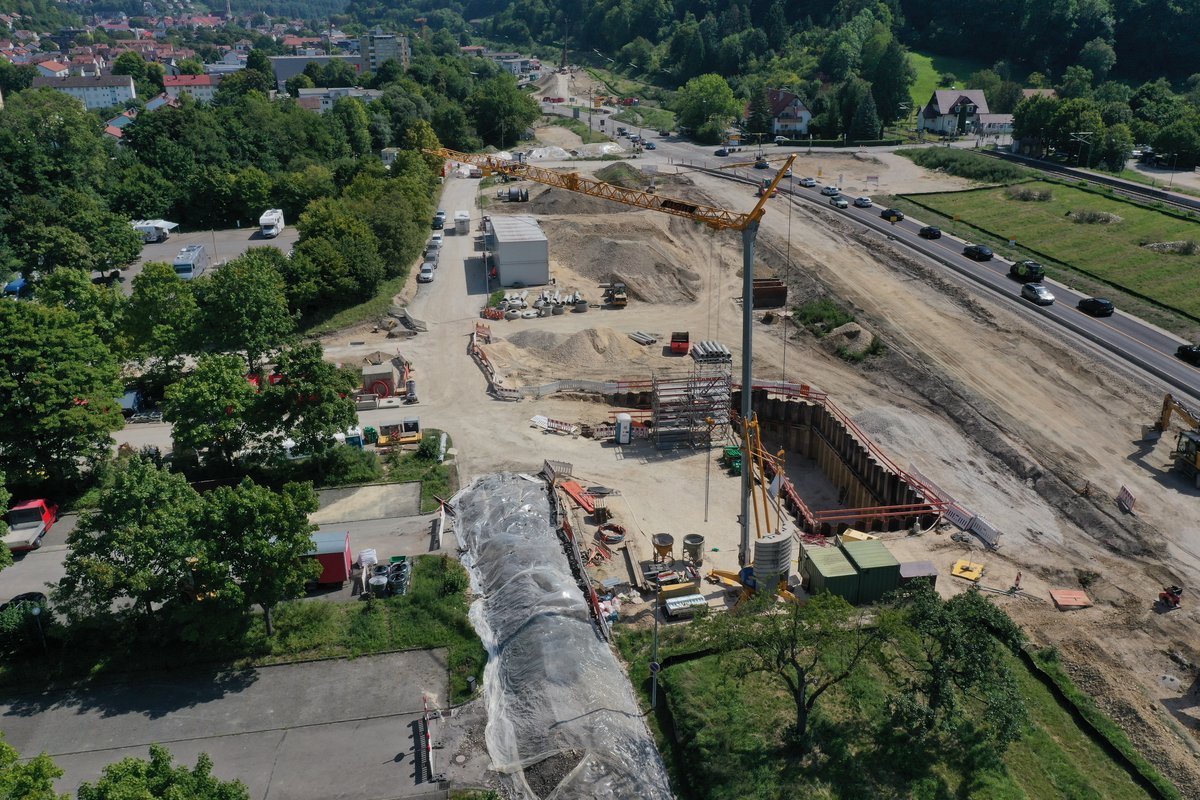

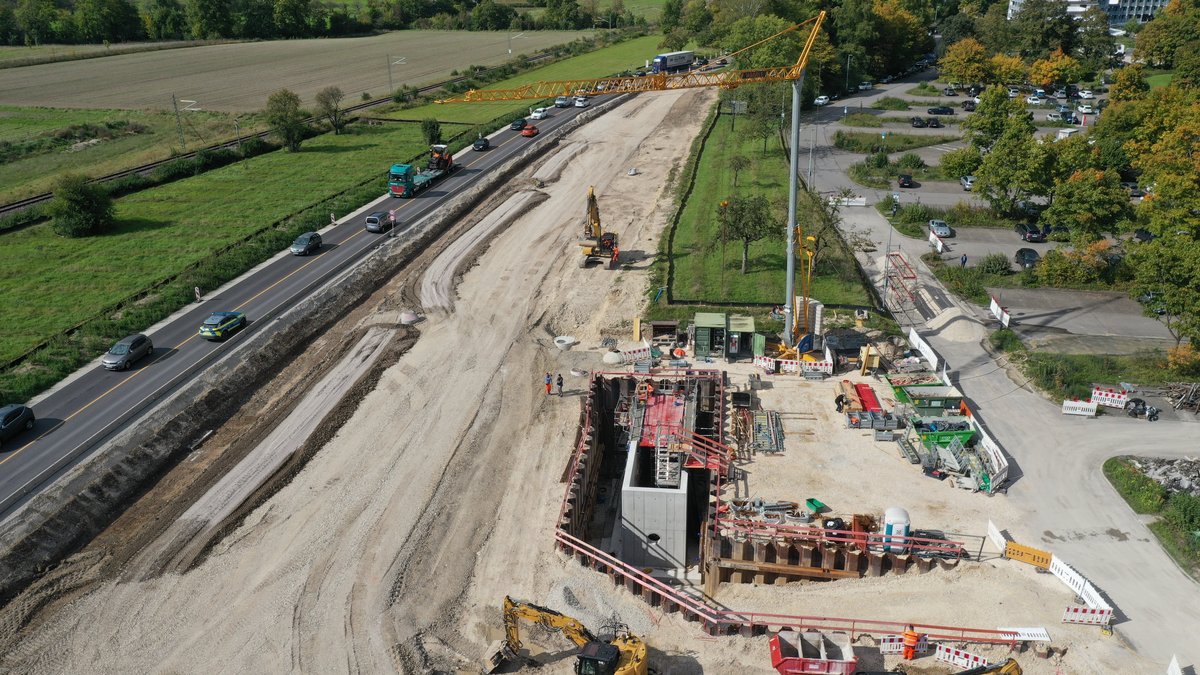

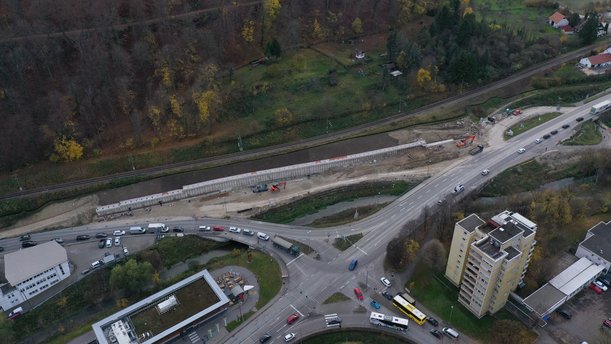

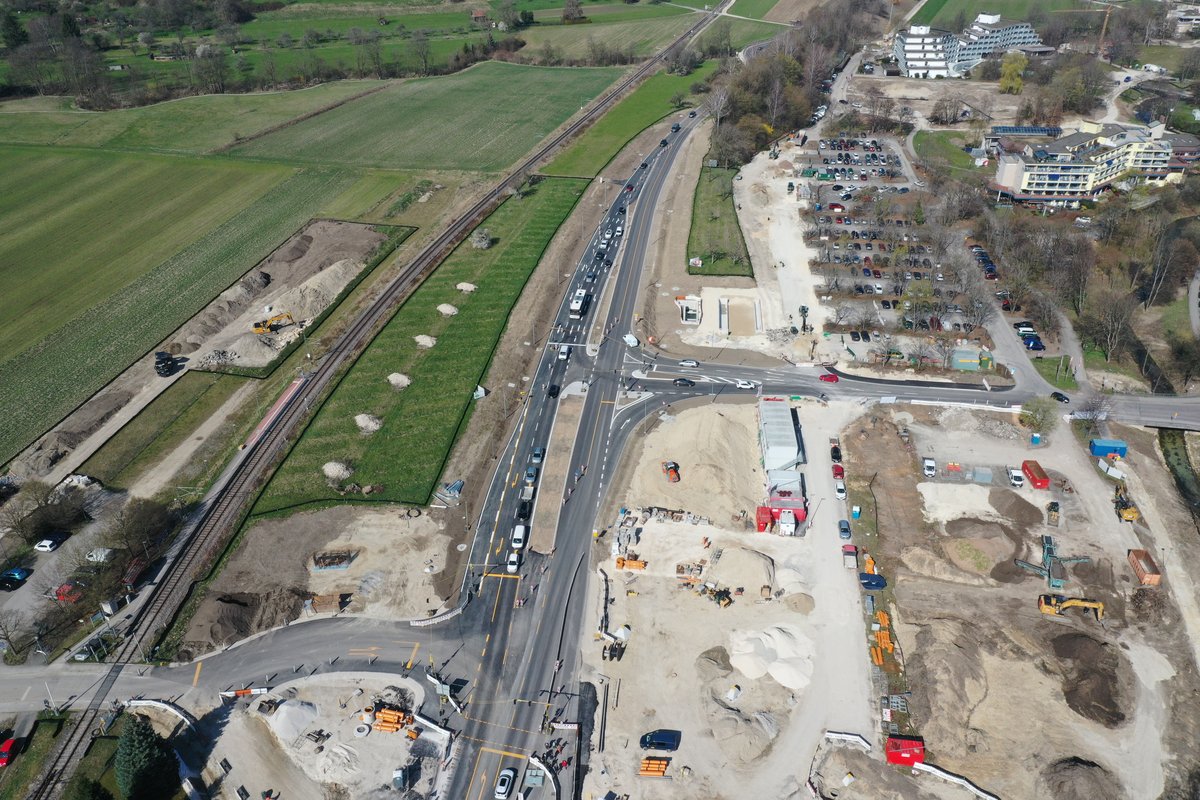

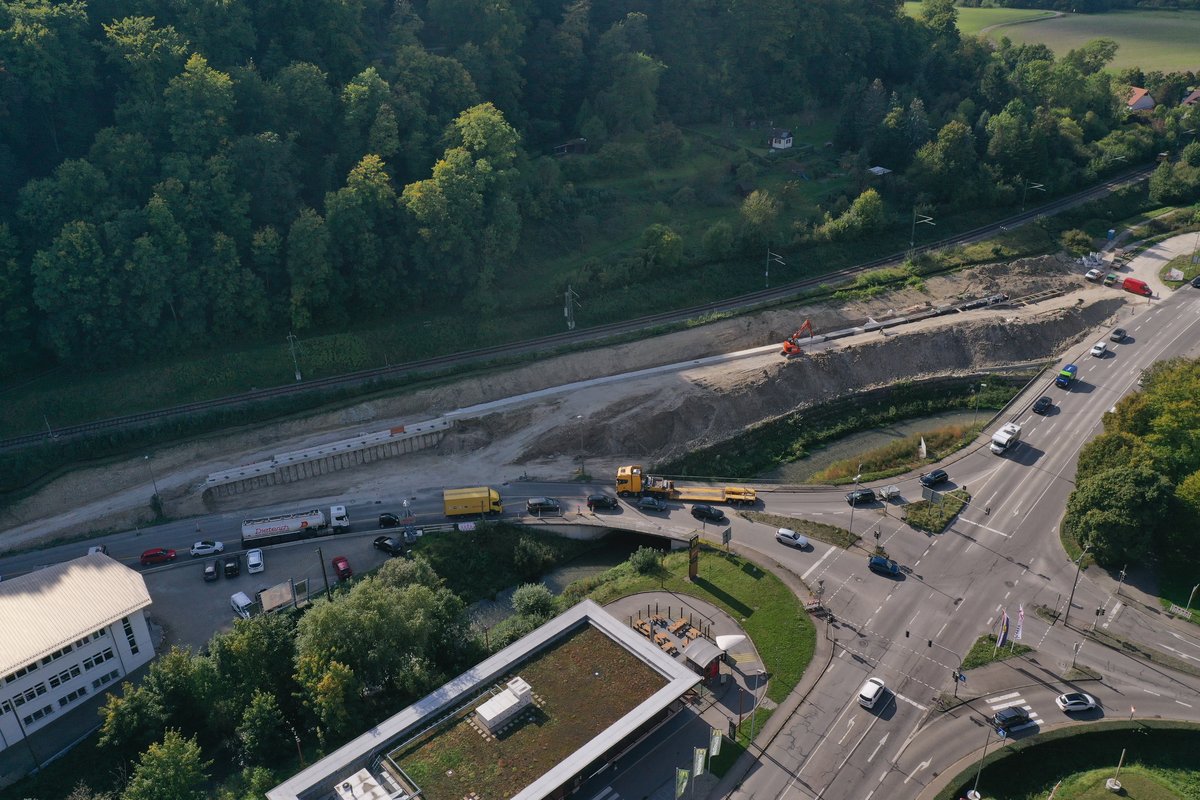

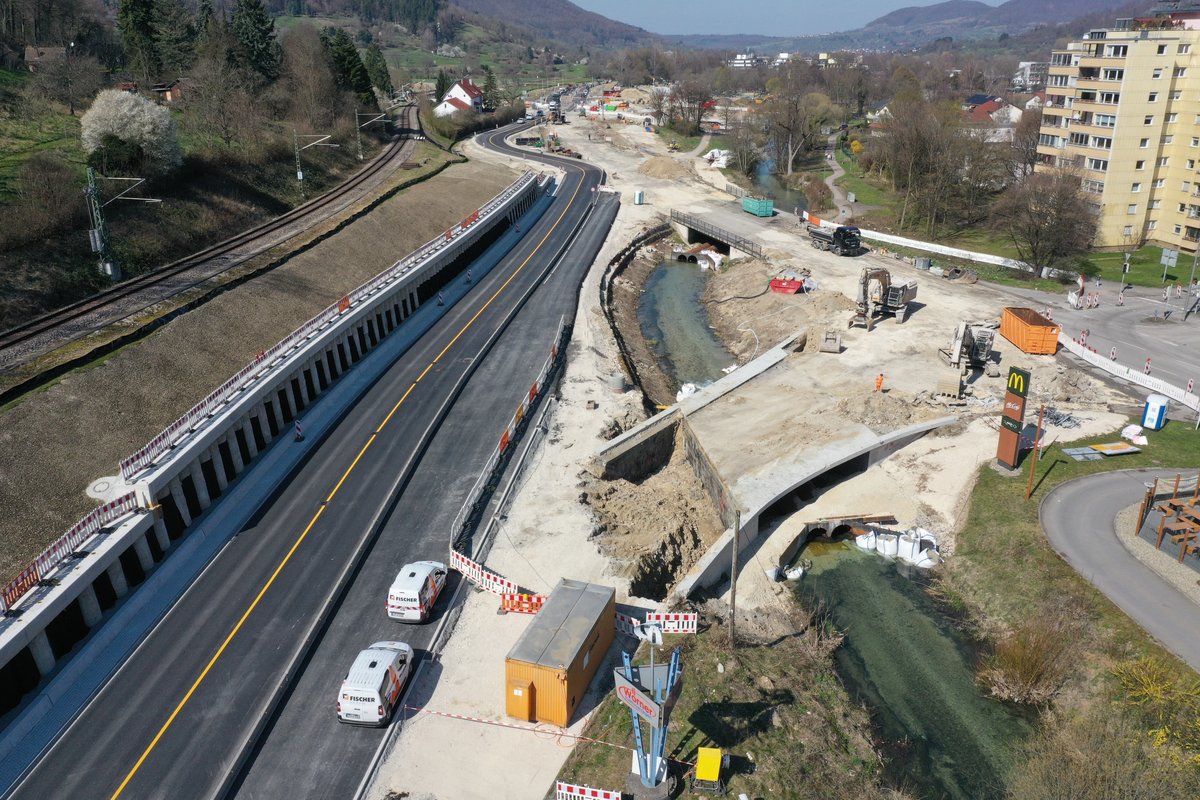

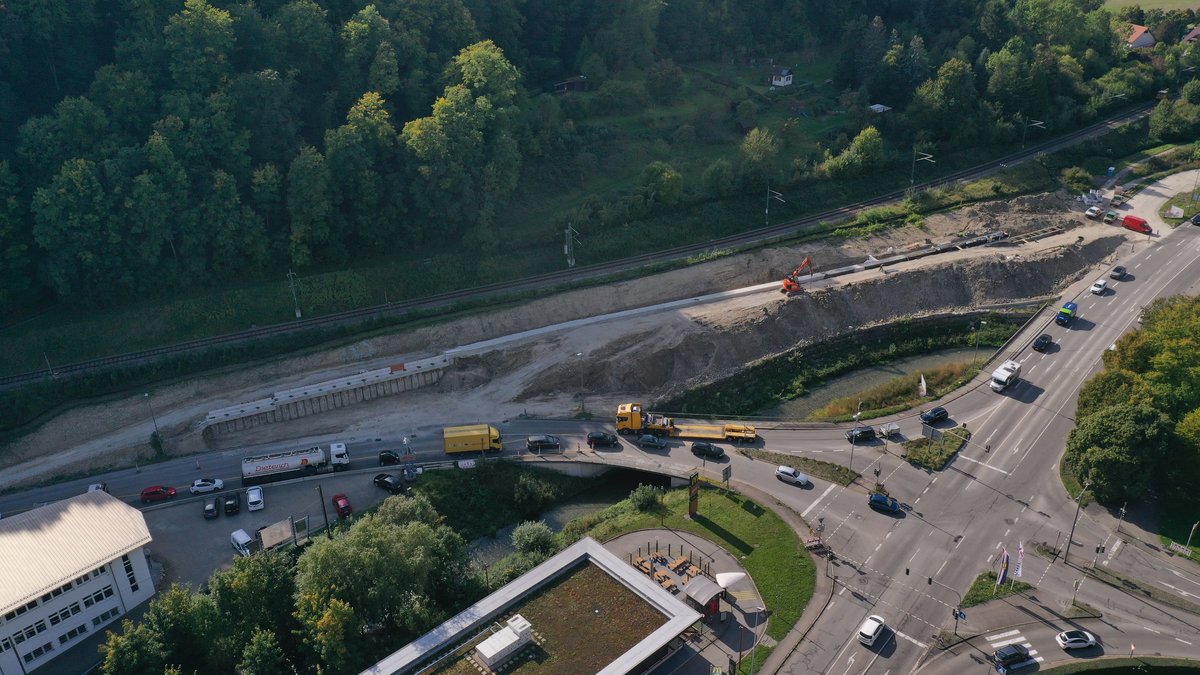

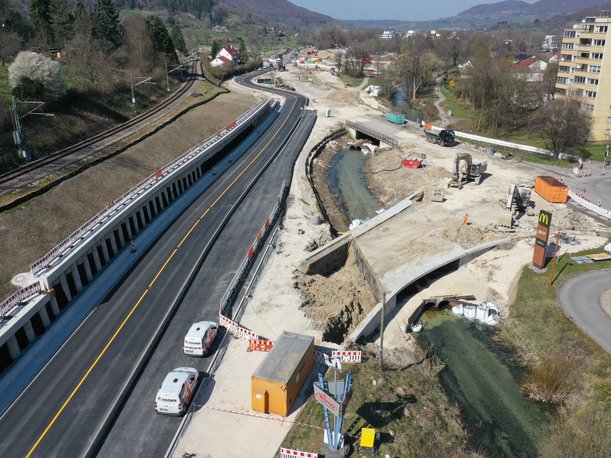

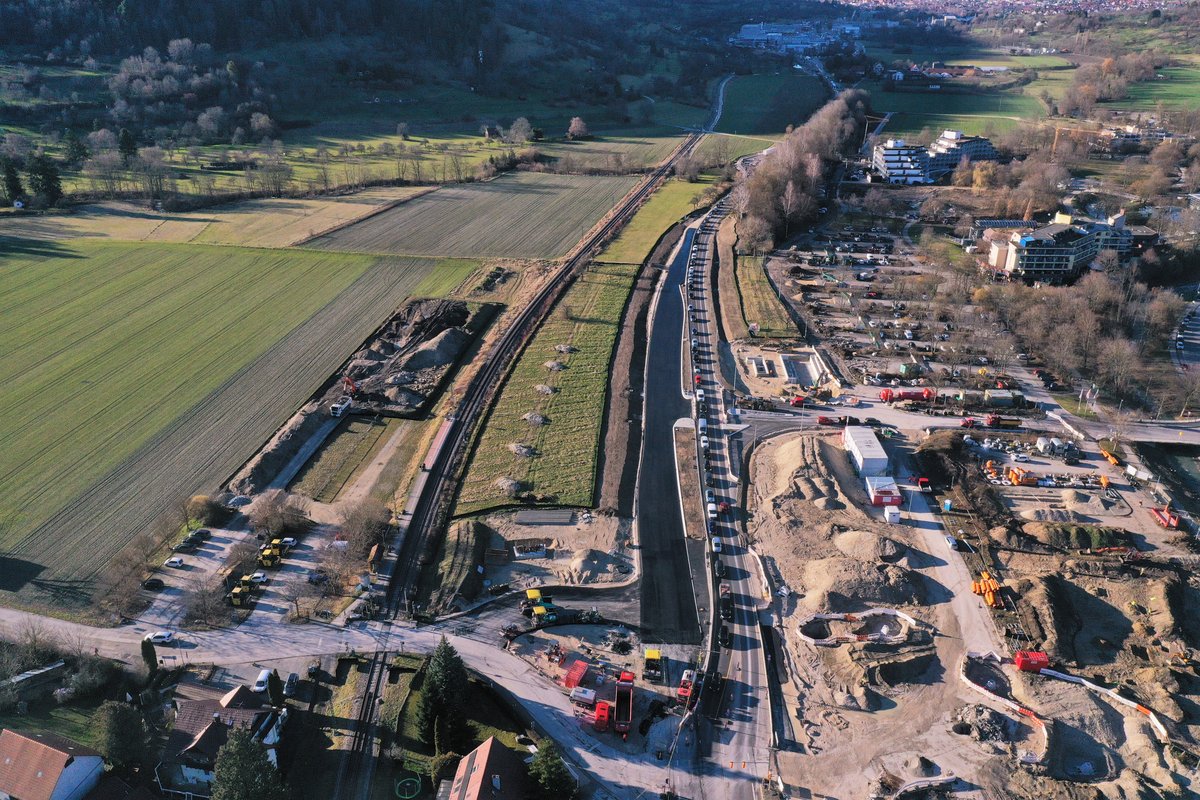

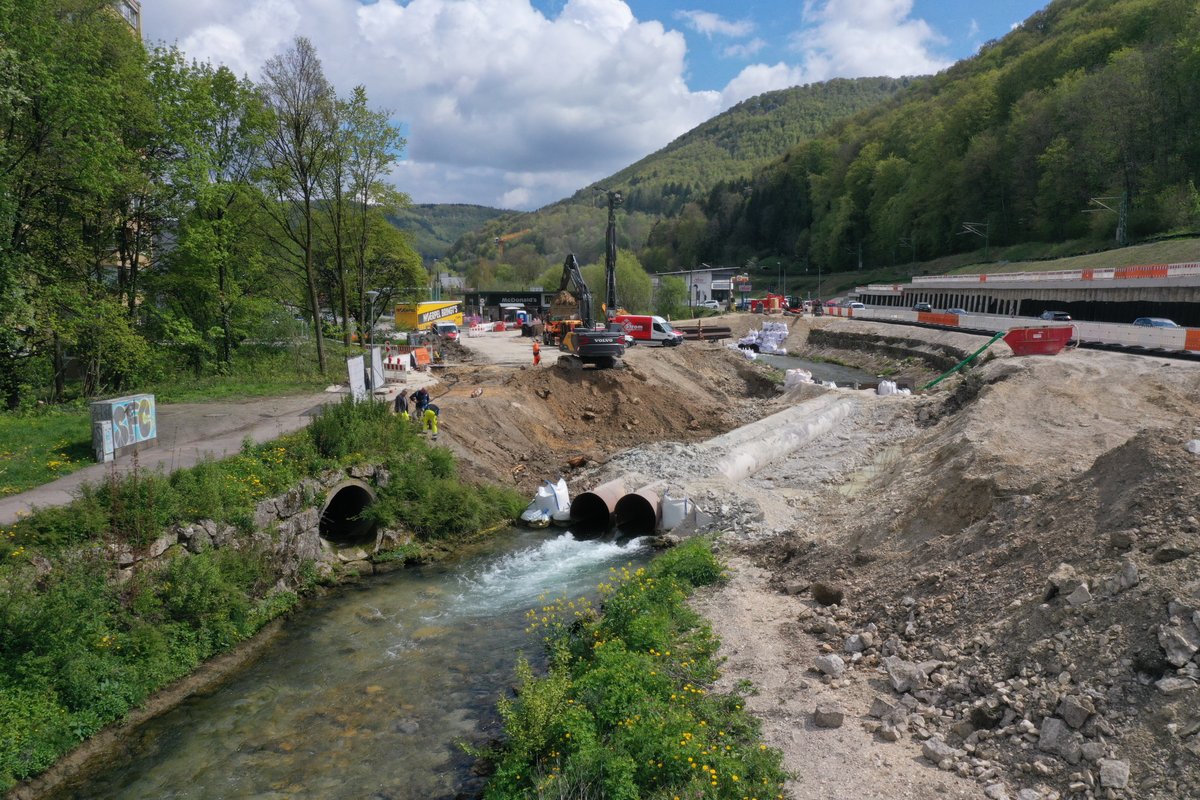

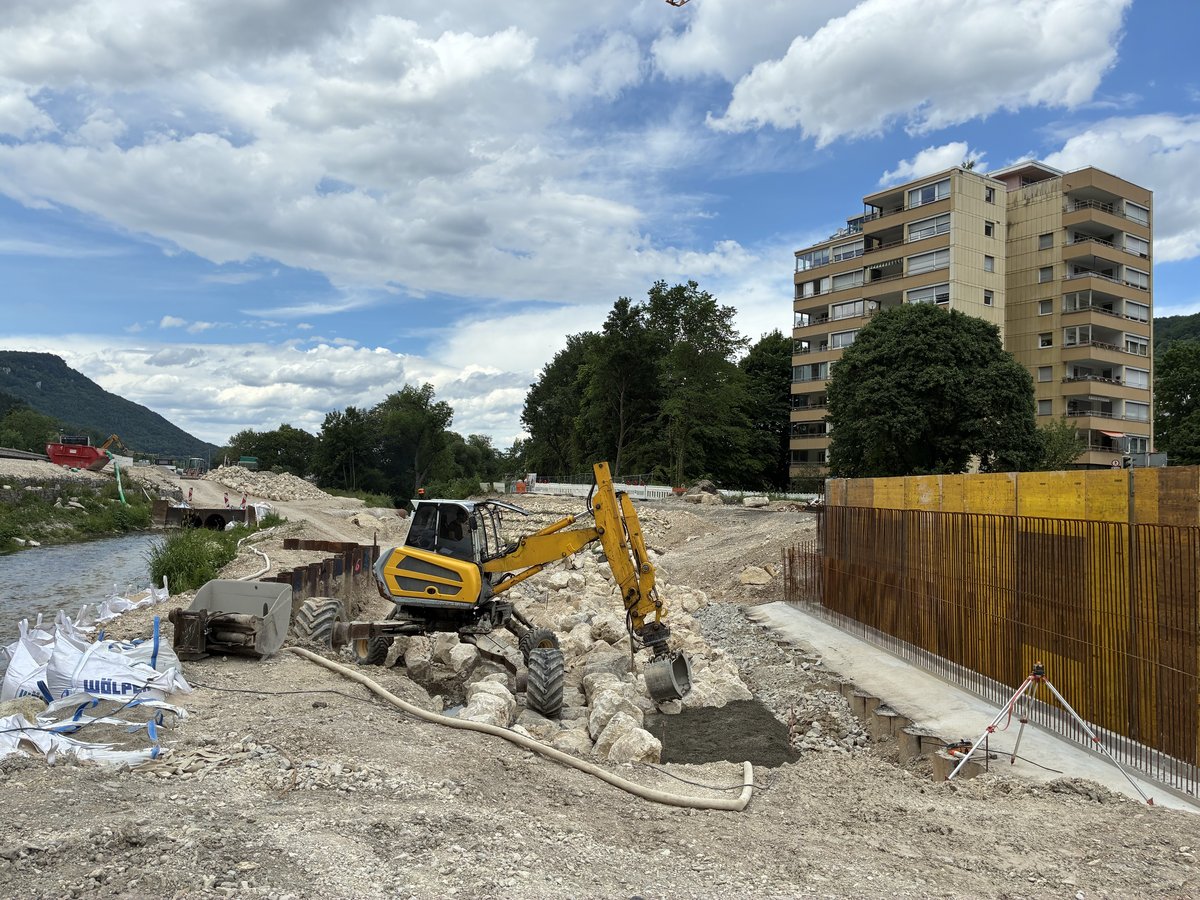

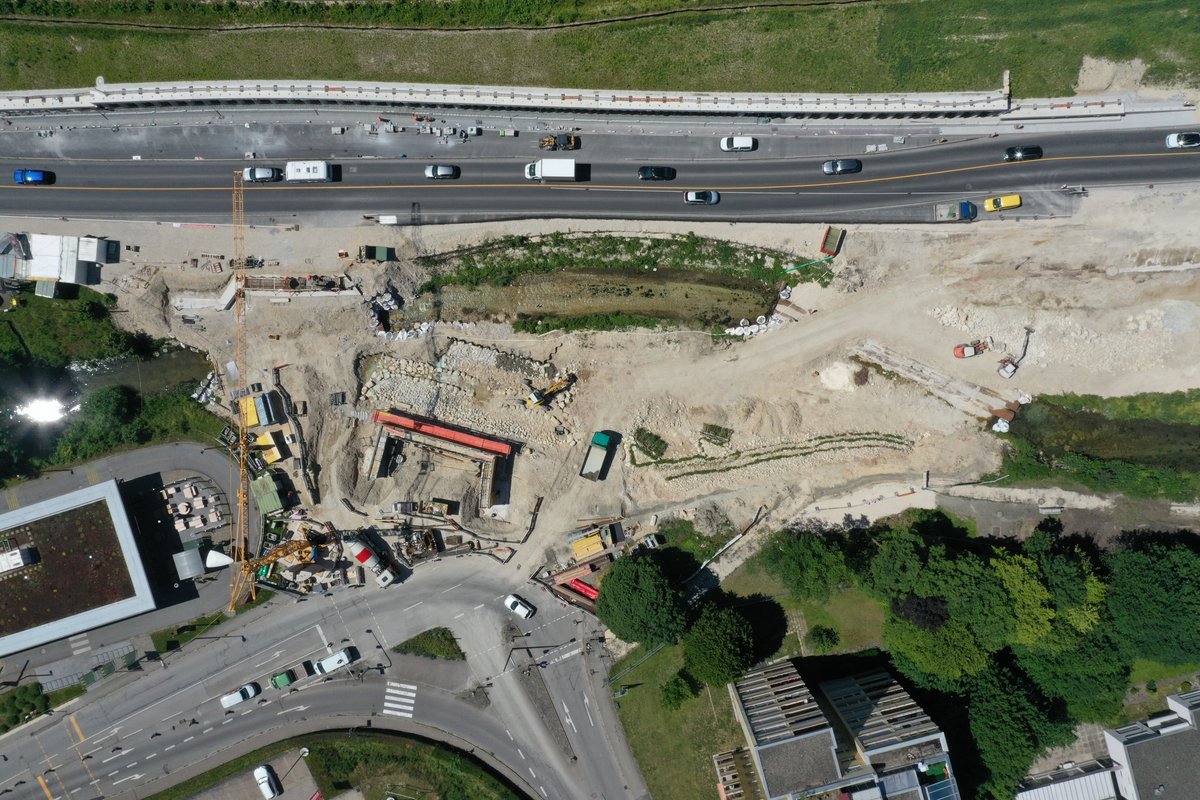

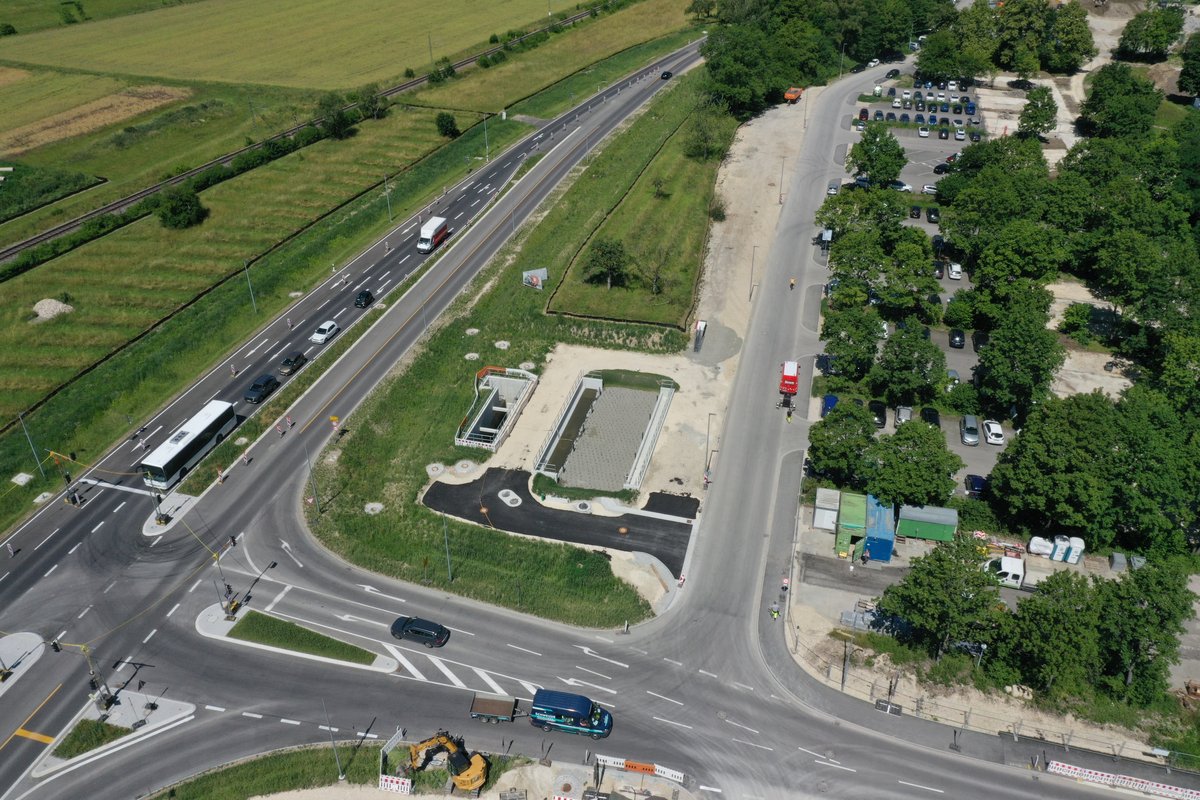

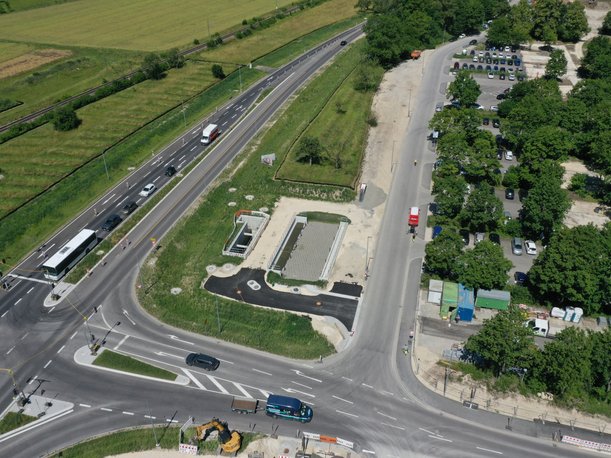

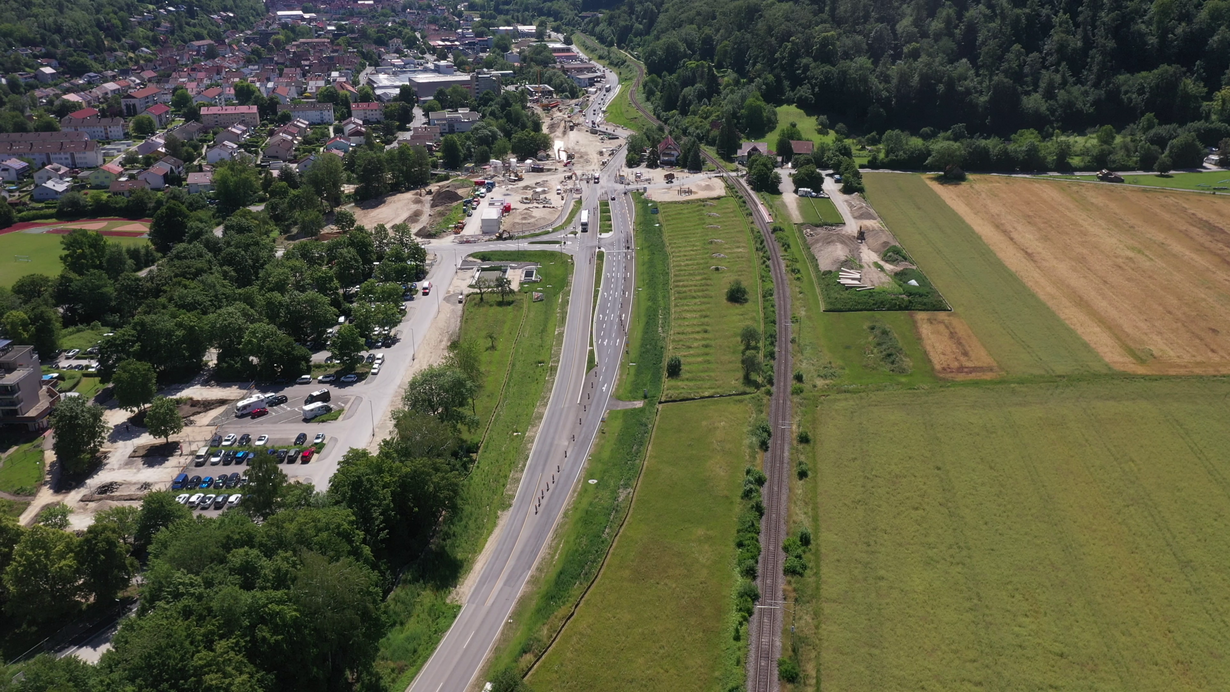

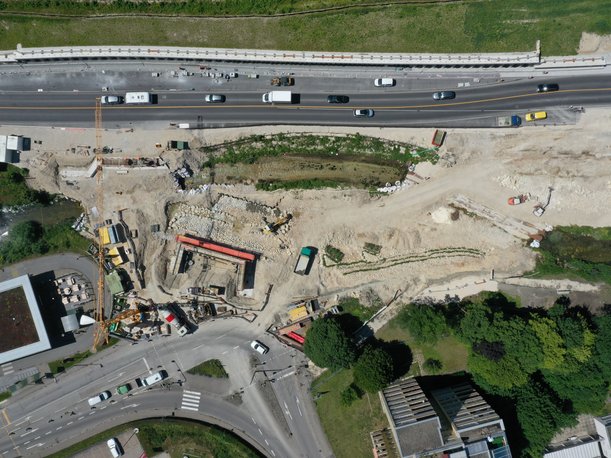

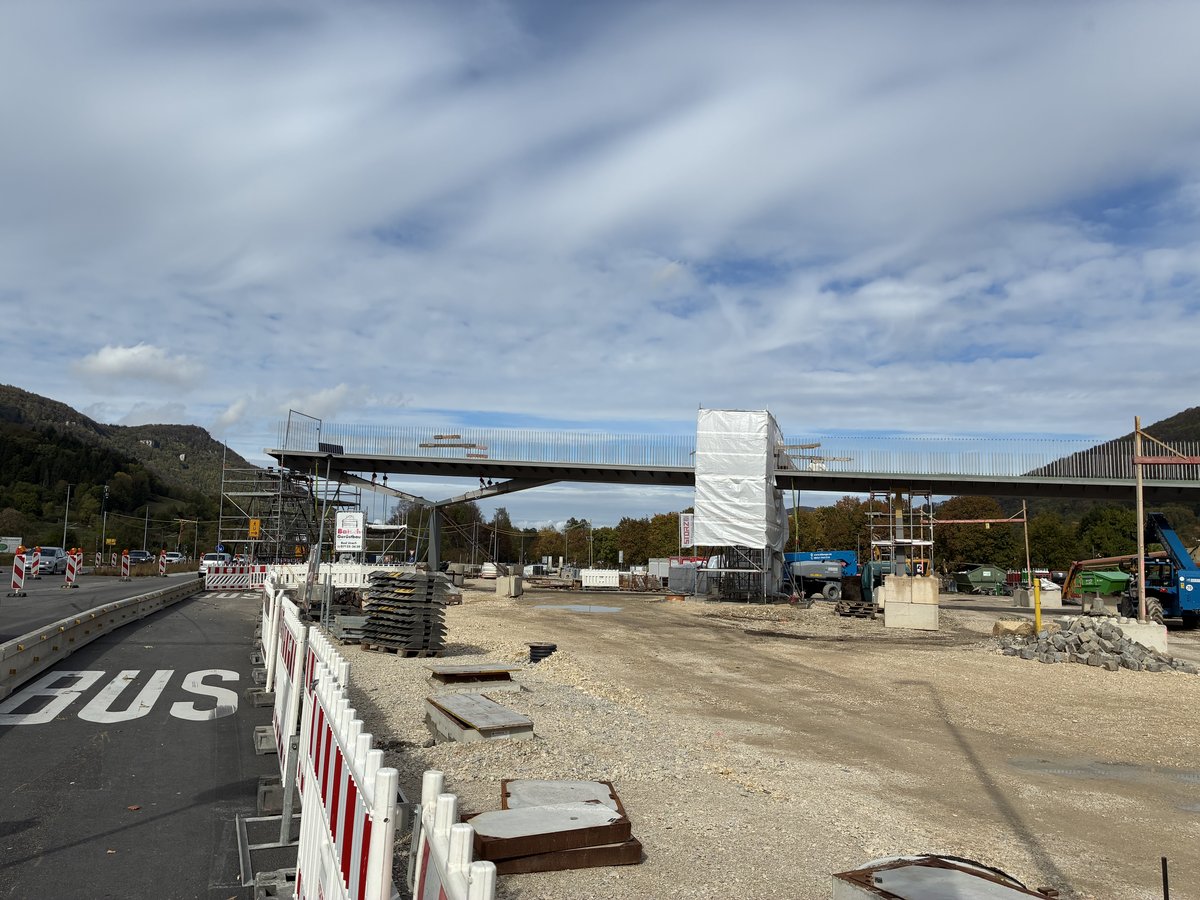

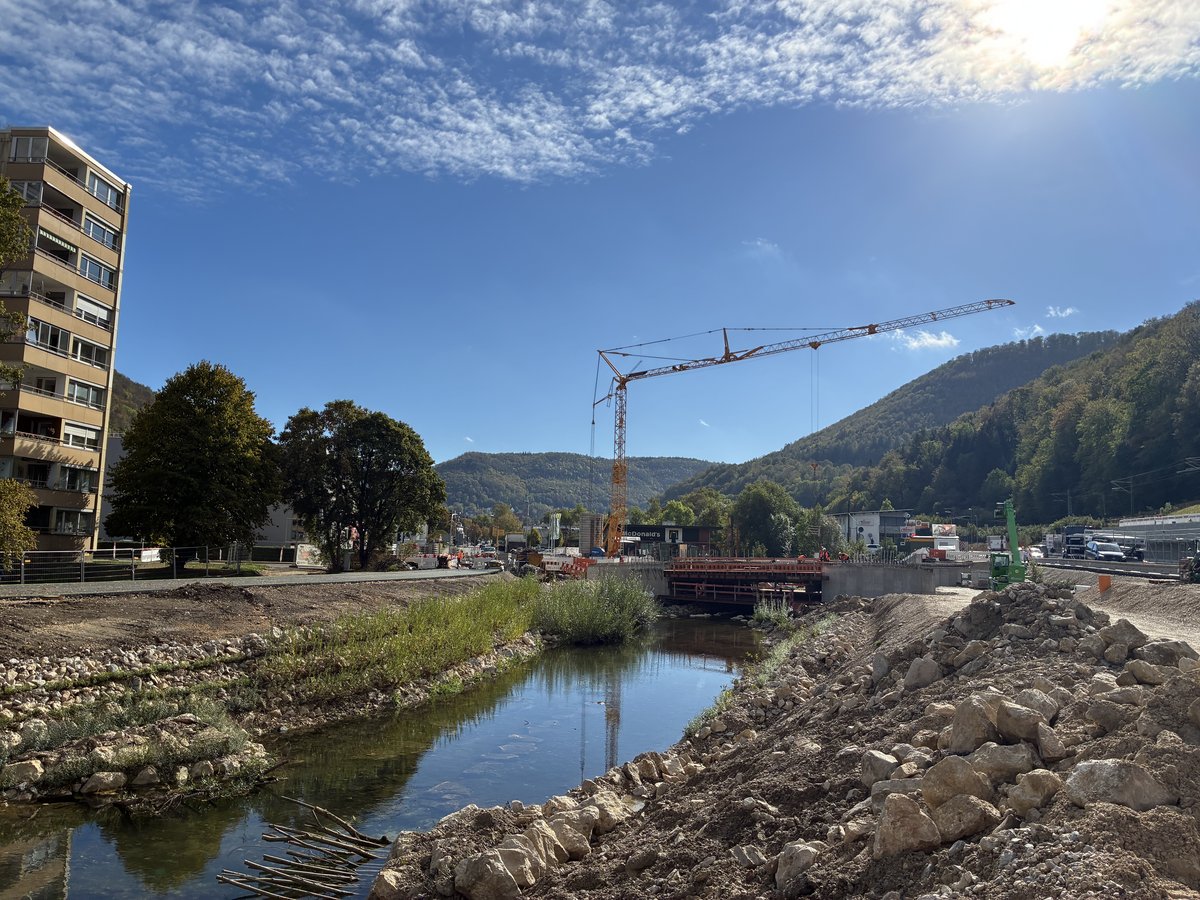

Aktueller Blick auf die Baustelle
Zeitplan der Maßnahme
| 2018 |
Verkehrsuntersuchung | Die 2018 durchgeführte Verkehrsuntersuchung bewertete die Leistungsfähigkeit der Knotenpunkte als ungenügend. |
| Bis 2023 | Planung durch die Stadt Bad Urach | Per Vereinbarung übernahm die Stadt Bad Urach die Planung bis zum Vorliegen des Planfeststellungsbeschlusses. Für die Planung des Fußgängerstegs als Ersatzbauwerk für eine bestehende Fußgängerunterführung am Knotenpunkt Wasserfall fand ein Planungswettbewerb statt. Der Siegerentwurf stammt vom Büro Schlaich-Bergermann und Partner. |
| 2023-24 | Planfeststellung | Der Antrag auf Planfeststellung wurde am 12.09.2023 gestellt und die Unterlagen öffentlich ausgelegt. Die Planfeststellungsbehörde hat am 20.06.2024 den Planfeststellungsbeschluss erlassen. |
| Frühjahr 2024 | Bodenuntersuchungen | Im Frühjahr 2024 wurden Asphalt- und Bodenproben im Bereich der Maßnahme genommen, um eine detaillierte Grundlage für die weiteren Planungen zu erhalten. |
| Frühjahr-Herbst 2024 | Vorgezogene Ausgleichsmaßnahmen | Ab Frühjahr 2024 wurden vorgezogene Ausgleichsmaßnahmen (CEF-Maßnahmen) umgesetzt, vorbereitende Untersuchungen durchgeführt, Zauneidechsen umgesetzt und weitere Planungsleistungen vergeben. Die Umsiedlung der Zauneidechsen wurde im Herbst 2024 erfolgreich abgeschlossen. |
| Oktober 2024 | Ausschreibung der Bauleistungen | Start der europaweiten Ausschreibung für die Hauptbauleistung. |
| 13.10.2024 | Öffentlichkeitsarbeit | Beim Rathaus-Infotag am 13. Oktober 2024 in Bad Urach wurde die Maßnahme der Öffentlichkeit vorgestellt. Die dort verwendete Präsentation ist unter „Pläne und Unterlagen auf einen Klick“ abrufbar. |

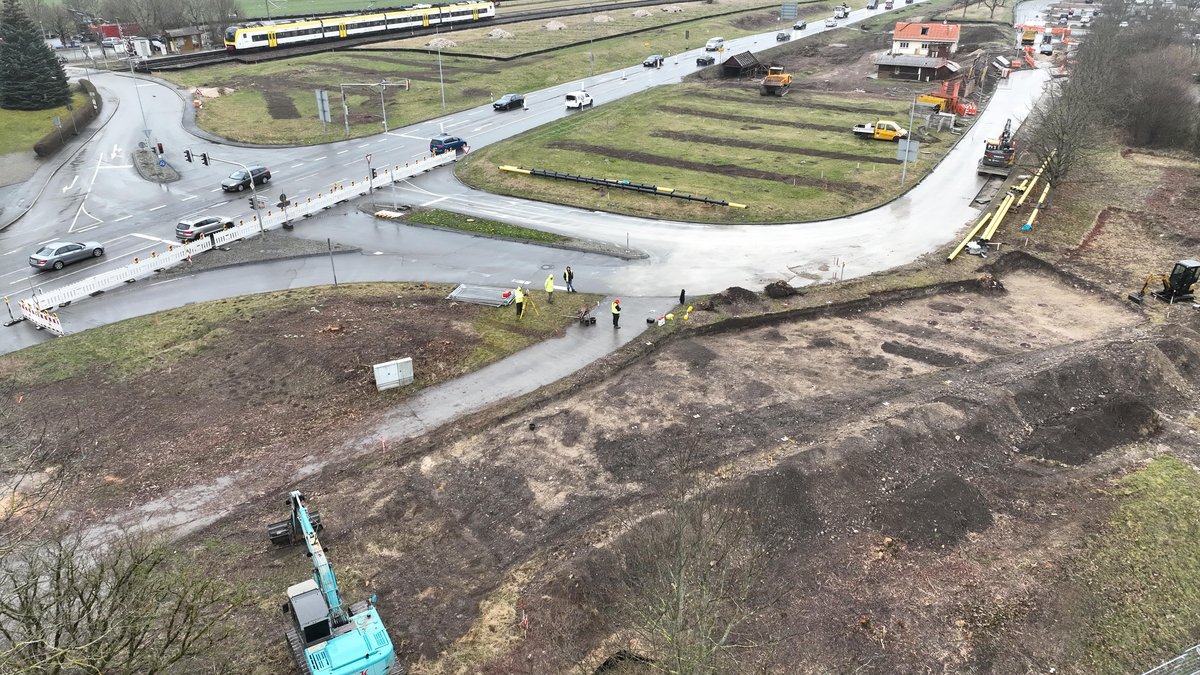

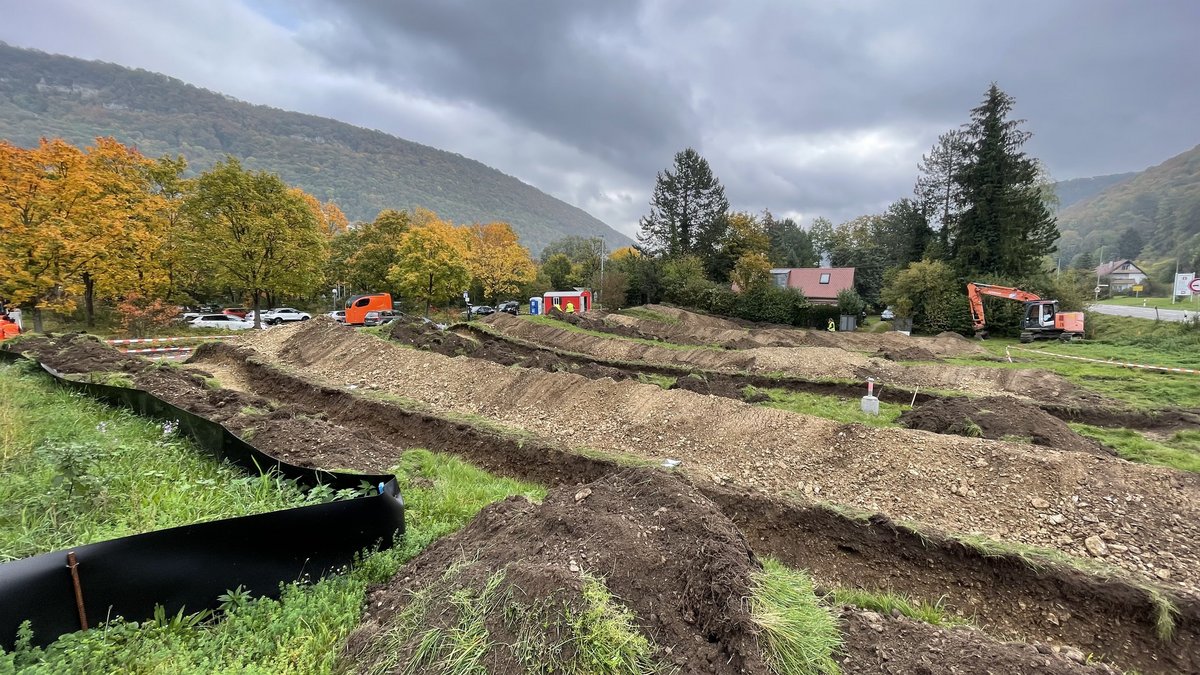

| Oktober 2024 | Archäologische Grabungen | Teile des Vorhabens - insbesondere der Knotenpunkt Wasserfall - liegen im Bereich der „Wüstung Merzhausen“, einer um 1400 aufgegebenen mittelalterlichen Siedlung. Um den Verlust und die Zerstörung der vorhandenen archäologischen Denkmalsubstanz durch die Straßenbauarbeiten zu vermeiden, wurden Kulturdenkmale im Vorfeld der Baumaßnahme dokumentiert und Funde geborgen. |
| November/Dezember 2024 | Baumfällarbeiten | Als bauvorbereitende Maßnahme wurden entlang der B 28 Baumfällarbeiten durchgeführt. |

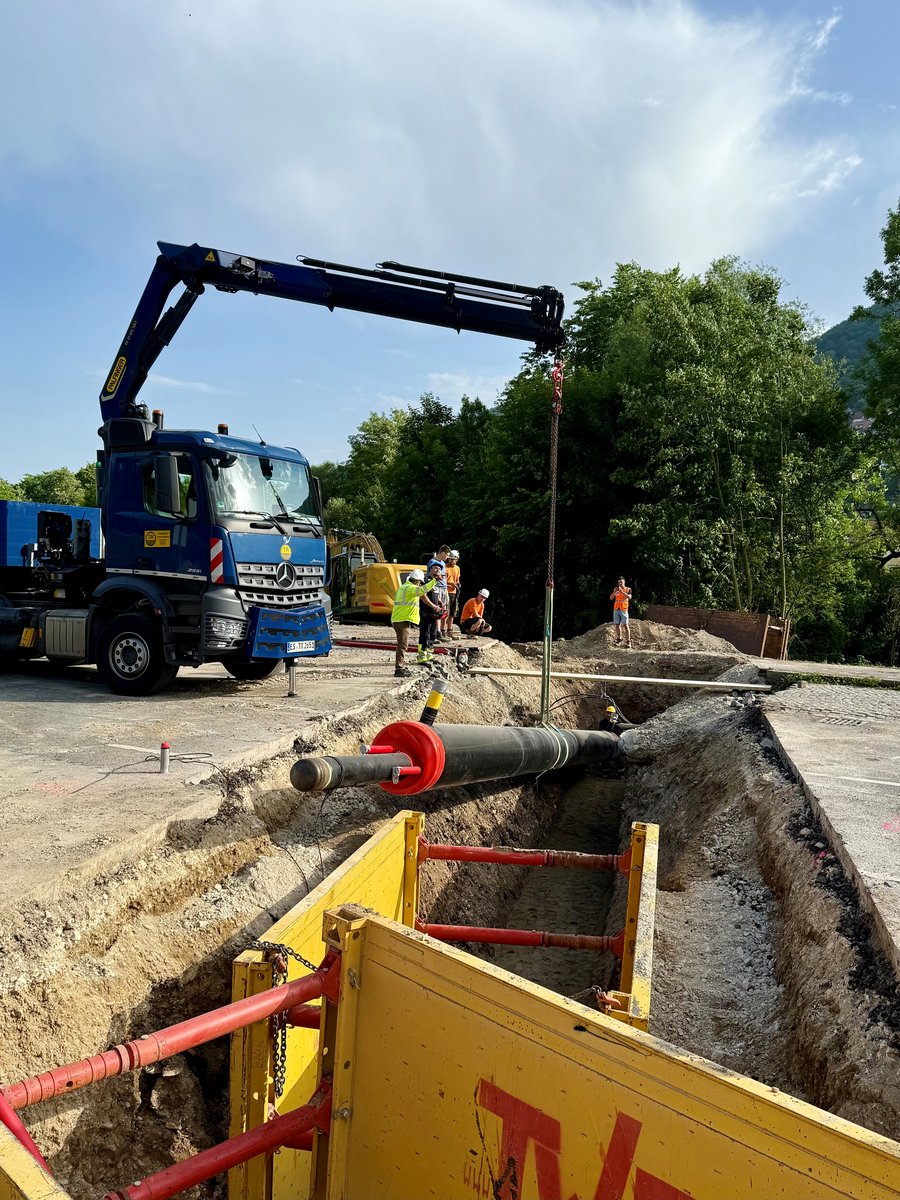

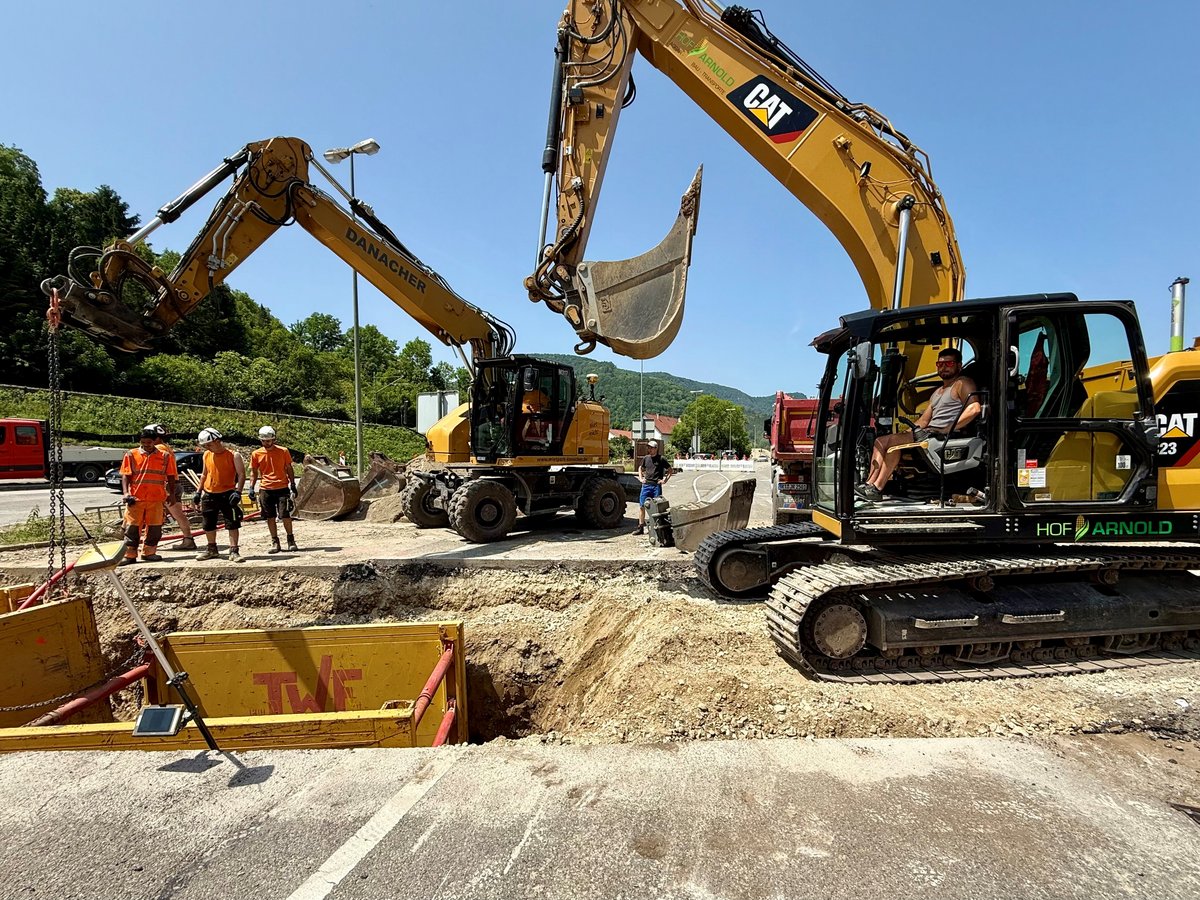

| Ab 02.12.2024 | Leitungsverlegung | Im Vorfeld der Straßenbauarbeiten wird eine Gashochdruckleitung durch die FairNetz GmbH verlegt. Bauabschnitt 2 beginnt am 10. Februar 2025. |
| 08.02.2025 | FFW/THW-Übung | Die Freiwillige Feuerwehr Bad Urach und das Technische Hilfswerk Ortsverband Münsingen (THW OV Münsingen) führen am Samstag, 8. Februar 2025, eine gemeinsame Übung im ehemaligen Vereinsheim des Verschönerungsvereins in Bad Urach durch. Dabei kann es zu auch von außen wahrnehmbarer Rauchentwiklung kommen. |
| 28.03.2025 |
Zuschlag | Zuschlagserteilung der Hauptbauleistung |
| 28.04.2025 | Spatenstich und Beginn der Hauptbauleistungen | Am 28.04.2025 begannen mit dem feierlichen Spatenstich die Hauptbauleistungen. |
| 29.04.2025 | Gemeinderat | Vorstellung der Verkehrsführung während des Bauablaufs im Gemeinderat. |
| 24.05.2025 | Bürgerinformation | Bürgerinformation im Baubüro mit dem Projektteam |
| 13.05.2026 | Verkehrsphase 2 | Am 13. März 2026 erfolgte die Umstellung auf die Verkehrsphase 2 |
| 24.05.2026 | Gemeinderat | Vorstellung des aktuellen Baufortschritts im Gemeinderat Bad Urach |
| Bis 2027 | Verkehrswirksamkeit | Wir streben an, den Umbau bis zur Gartenschau Bad Urach 2027 abzuschließen. |
Pläne und Unterlagen auf einen Klick
Die unten aufgeführten Pläne sind Teil der Ausführungsplanung des Regierungspräsidiums. Einzelne Details der Pläne können sich noch ändern. Die Maßnahmen werden weitestgehend unter Aufrechthaltung des Verkehrs auf der B 28 umgesetzt. Dennoch wird es zu verkehrlichen Einschränkungen kommen.
