SanierungB 28 Bad Urach Teilerneuerung der Brücke über den Brühlbach

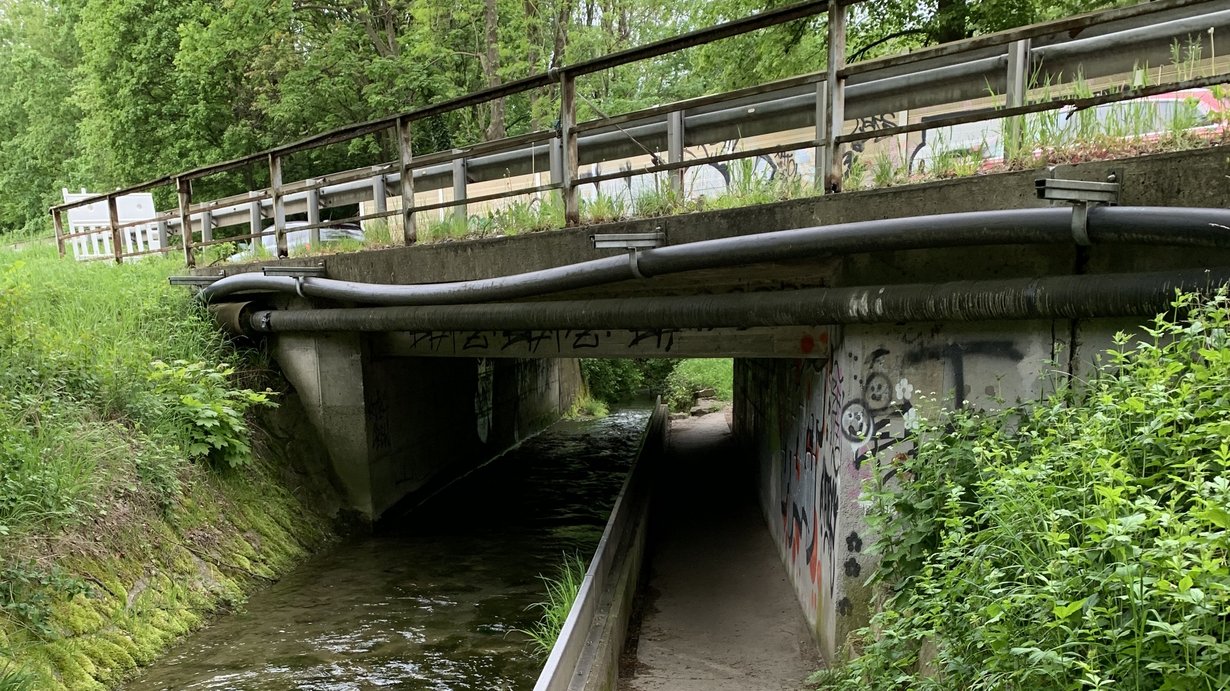

Die alte Brücke wurde 1958 errichtet. In der letzten Brückenhauptprüfung erhielt sie die Zustandsnote 3,0 (nicht ausreichender Zustand) und wurde daher erneuert.
Der Überbau wurde abgebrochen und durch einen neuen ersetzt, die Widerlager konnten erhalten bleiben. Der Verkehr der B 28 wurde während der Bauzeit über eine seitliche Umfahrung an der Baustelle vorbeigeführt. Dadurch wurde die Maßnahme weitestgehend unter Aufrechthaltung des Verkehrs auf der B 28 umgesetzt. Dennoch sind Einschränkungen nicht gänzlich vermeidbar.
Aktueller Stand

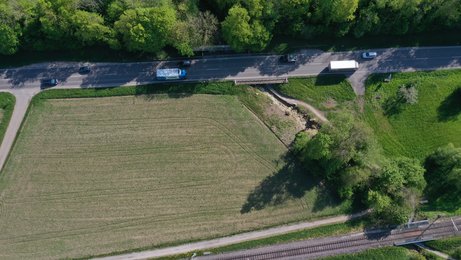

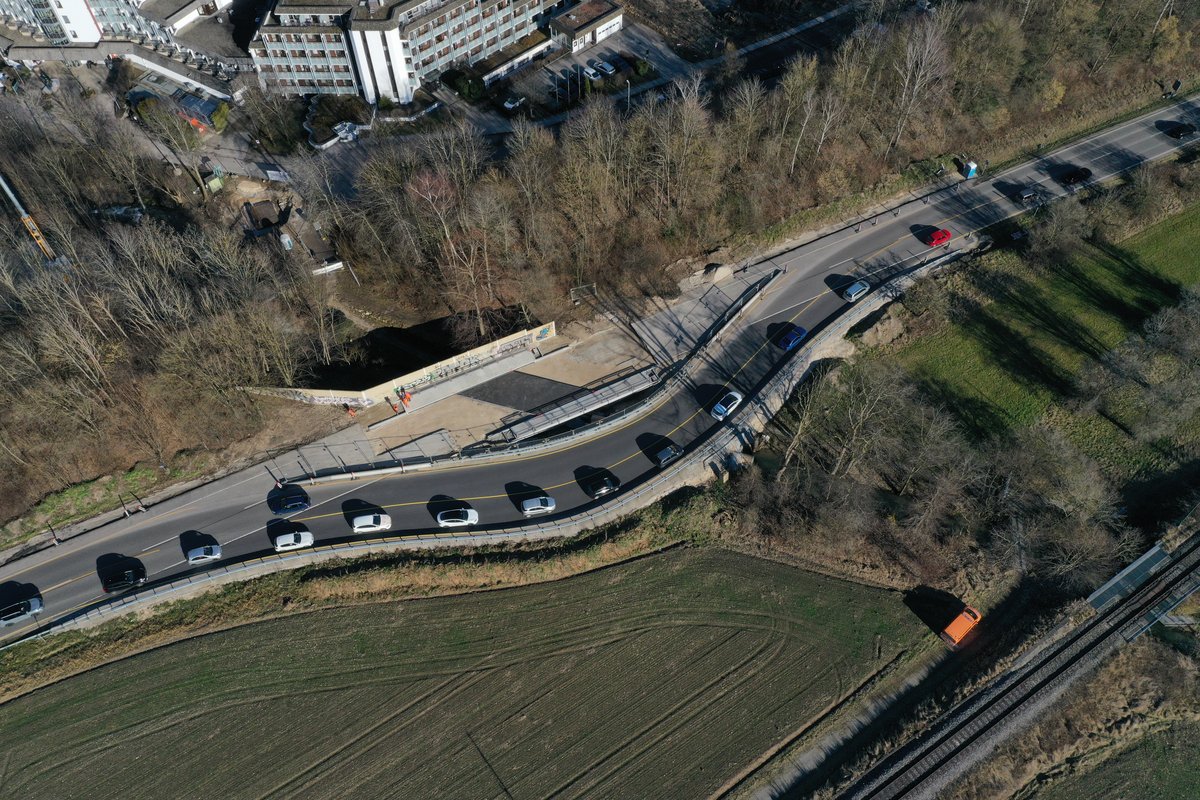

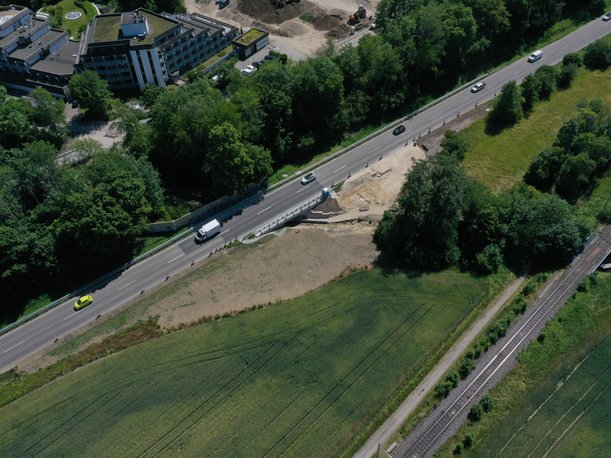

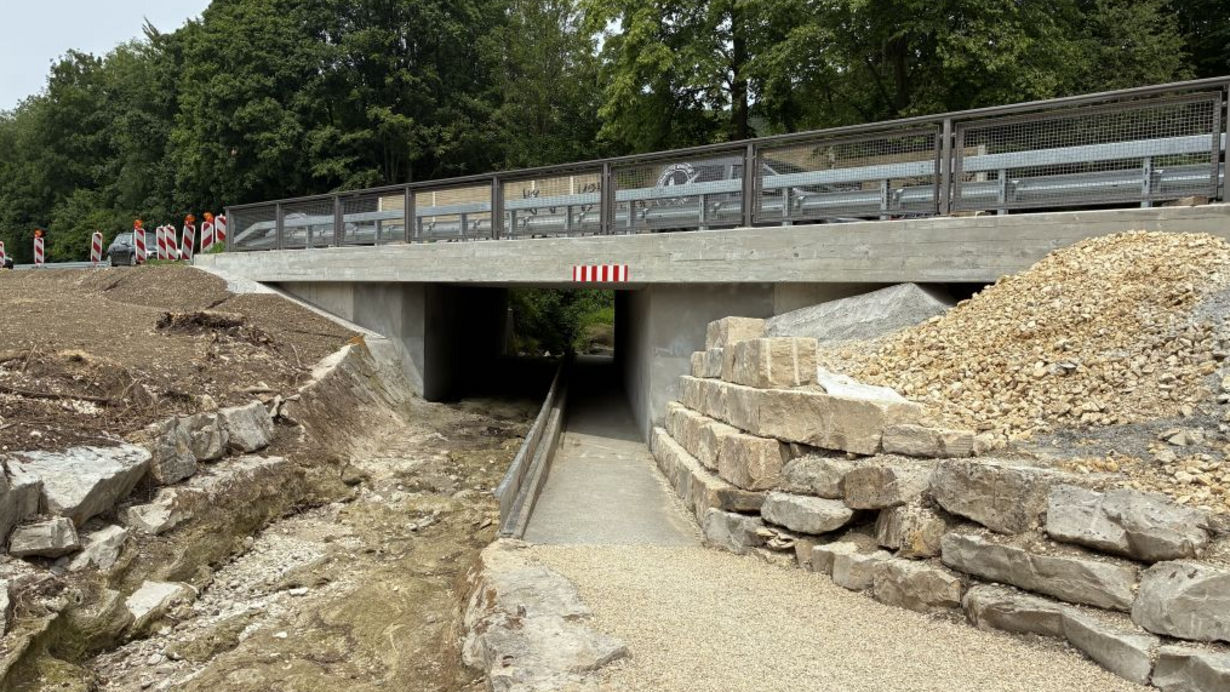

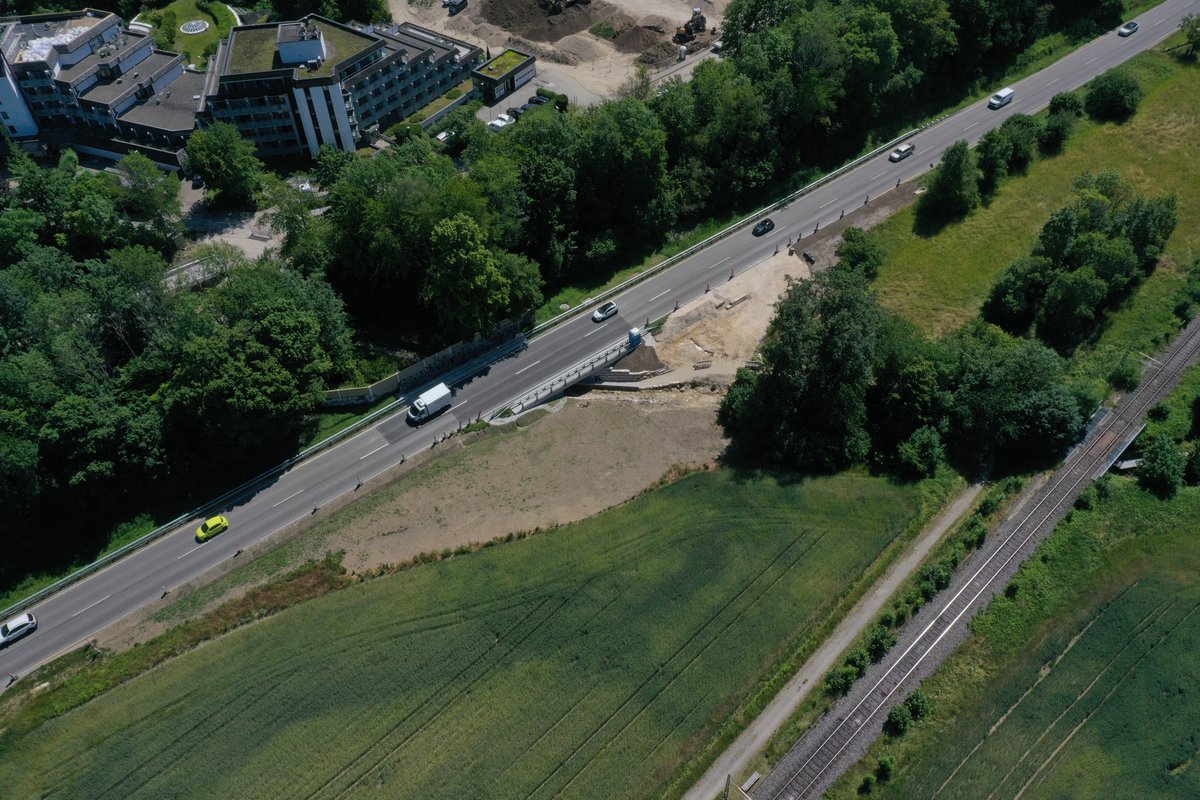

Seit Montag, den 04. Mai 2026, läuft der Verkehr der B 28 wieder über das Brückenbauwerk über den Brühlbach und die Umfahrung wird zurückgebaut. Am 03. Juni 2026 konnte auch der Fußweg unterhalb des Brühlbachs wieder eröffnet werden. Im Anschluss an den Rückbau wurden die Schutzplanken am südlichen Fahrbahnrand hergestellt.

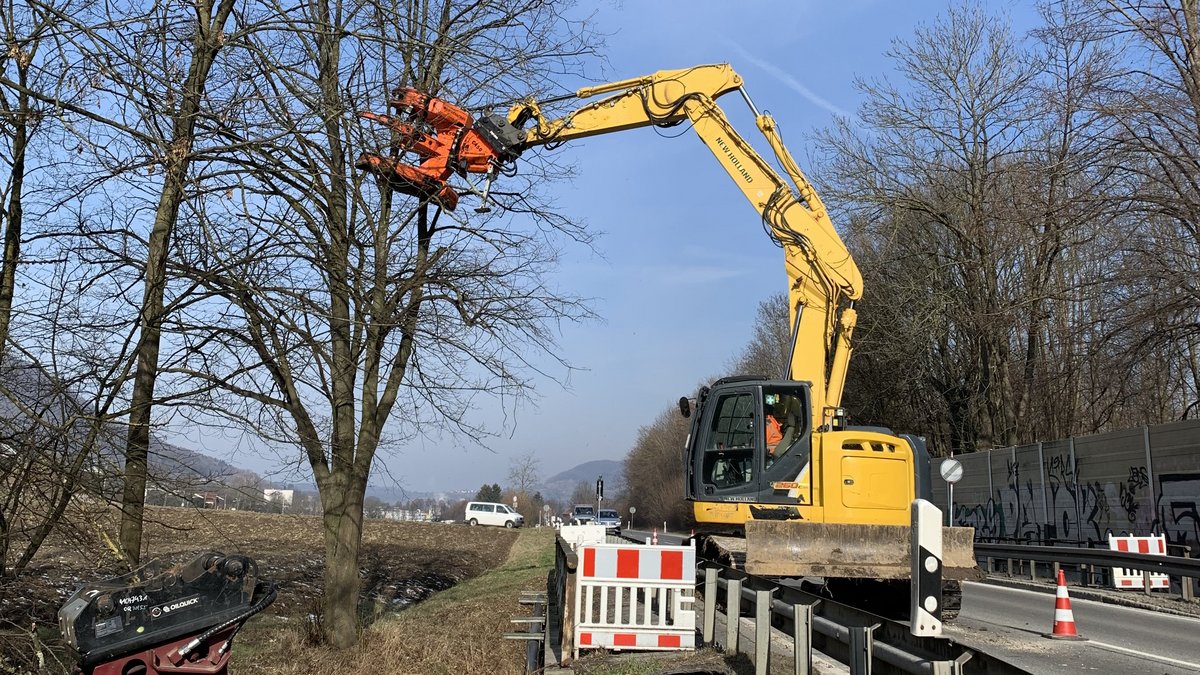

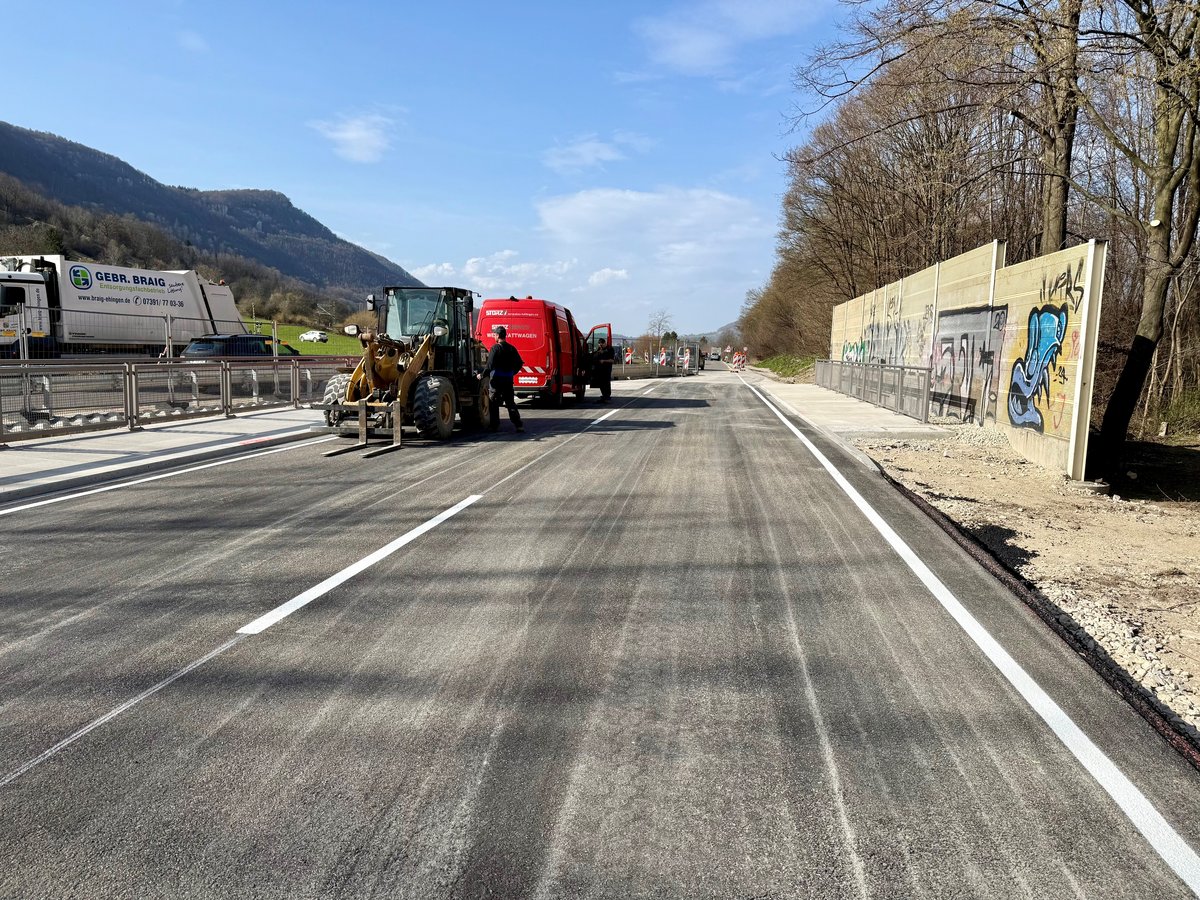

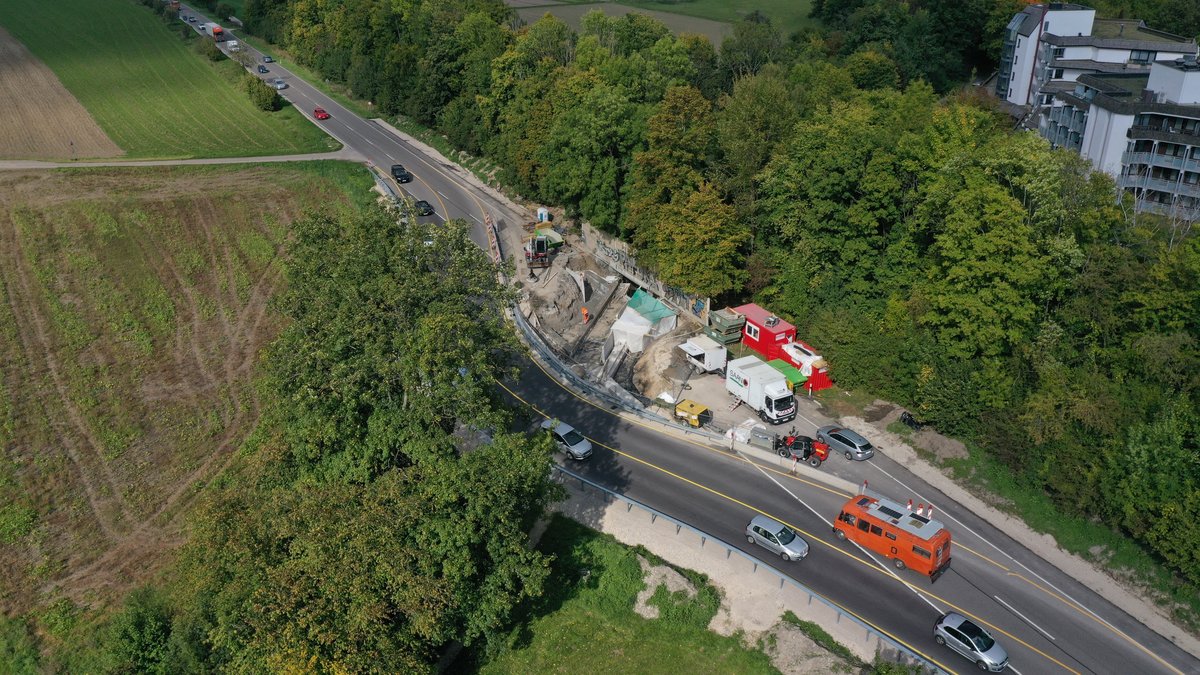

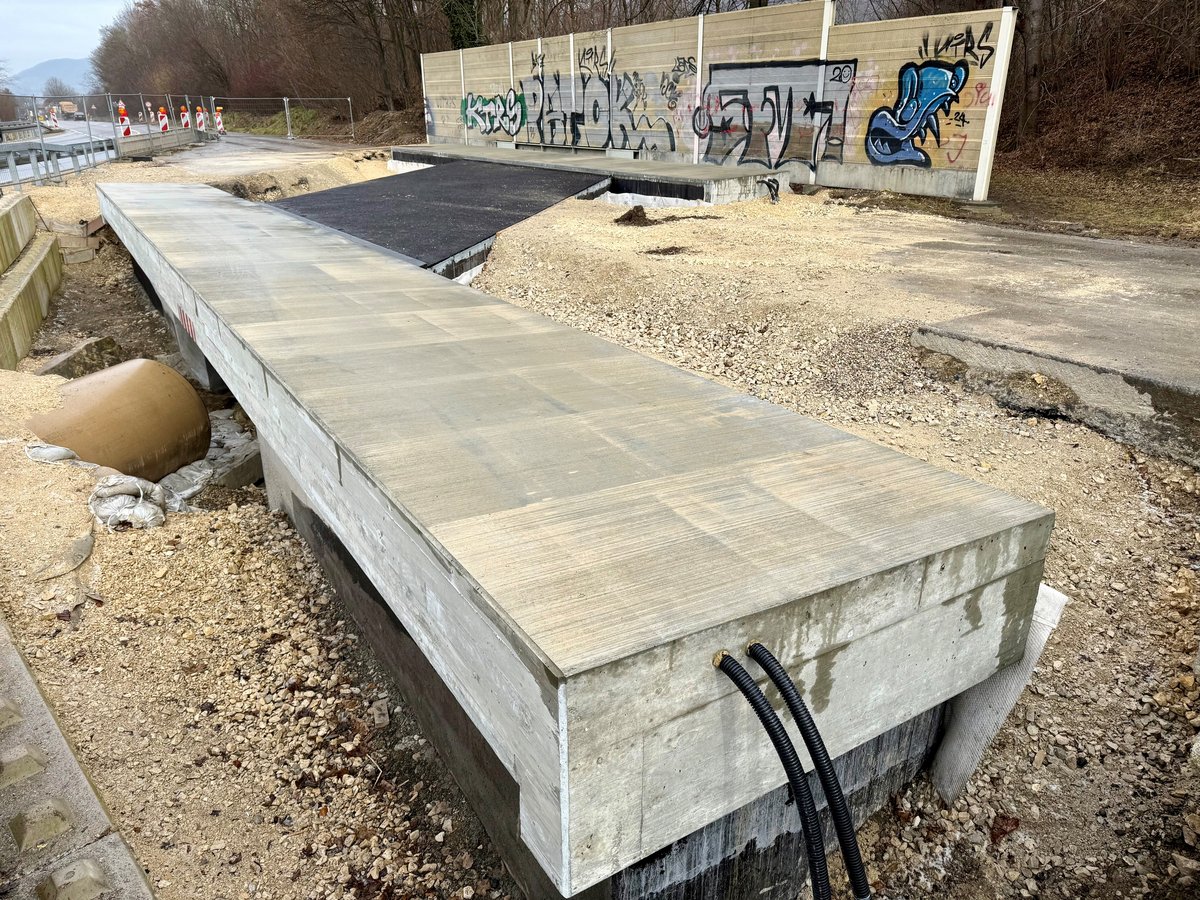

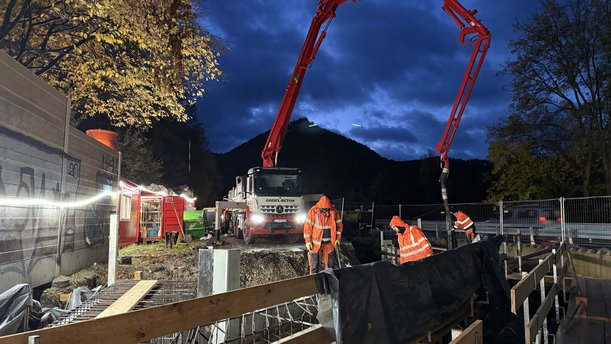

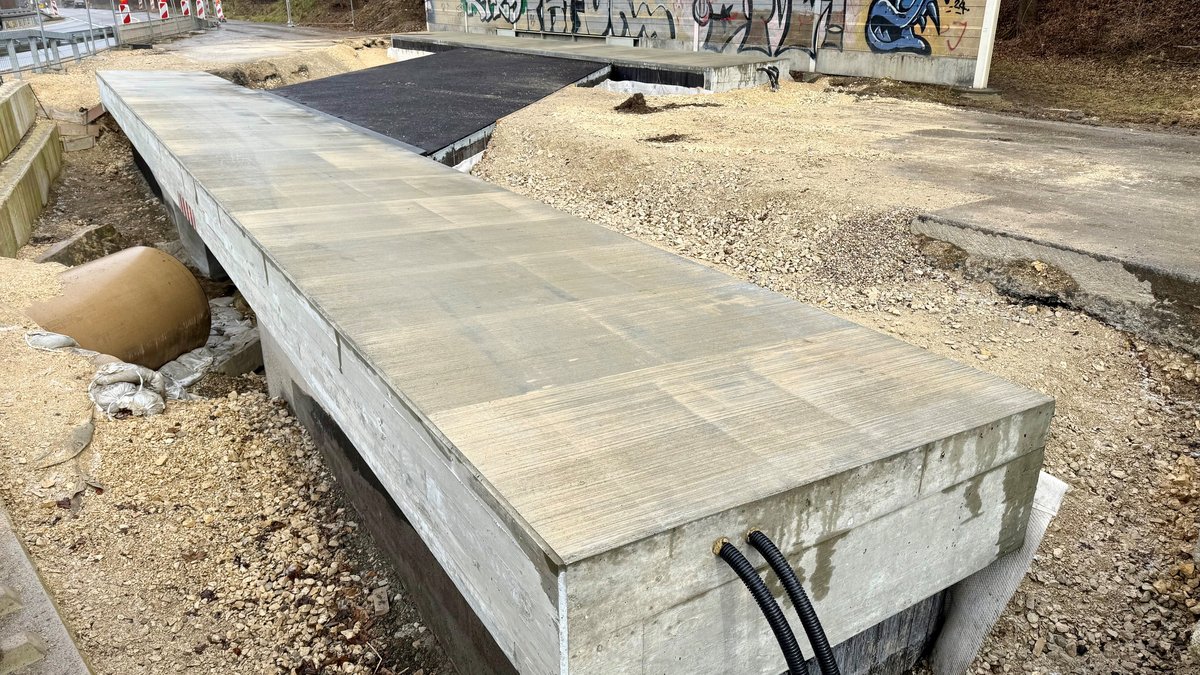

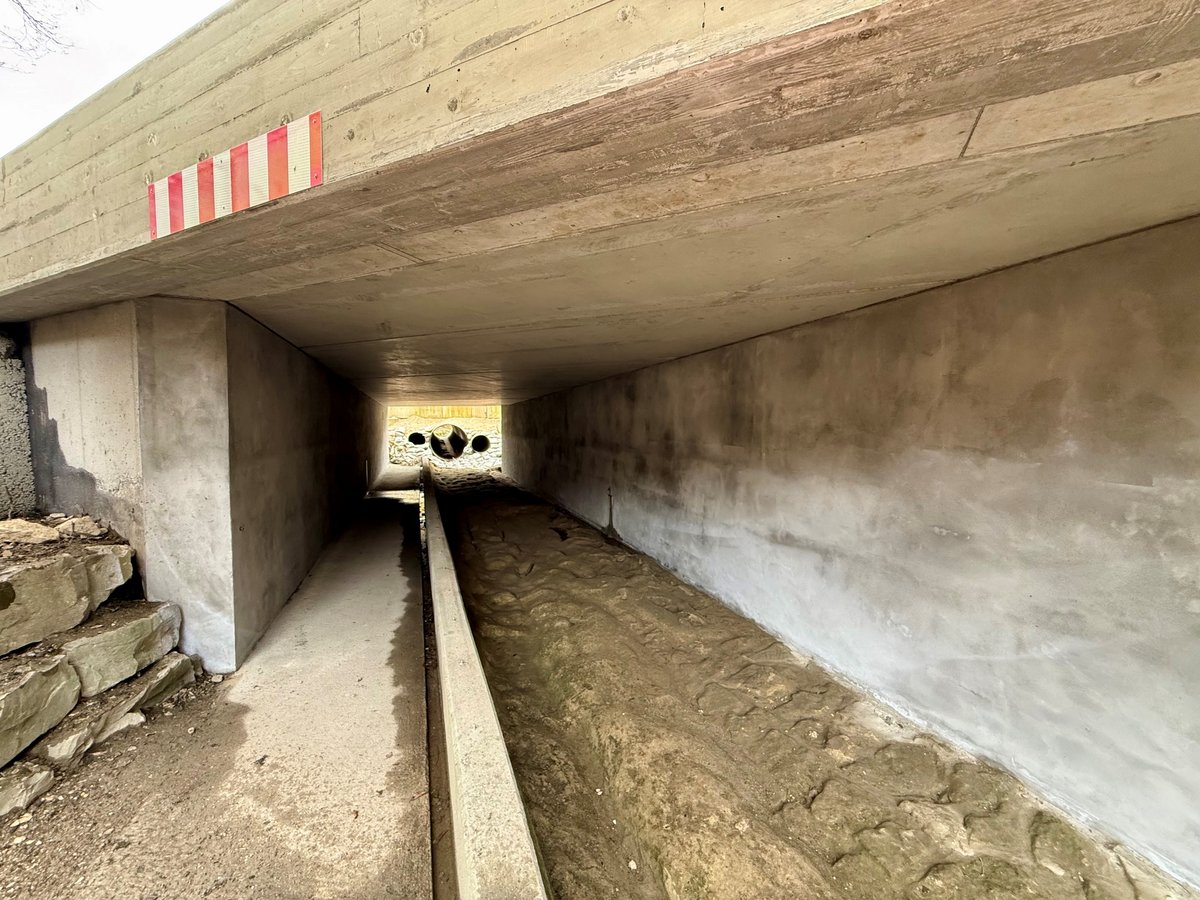

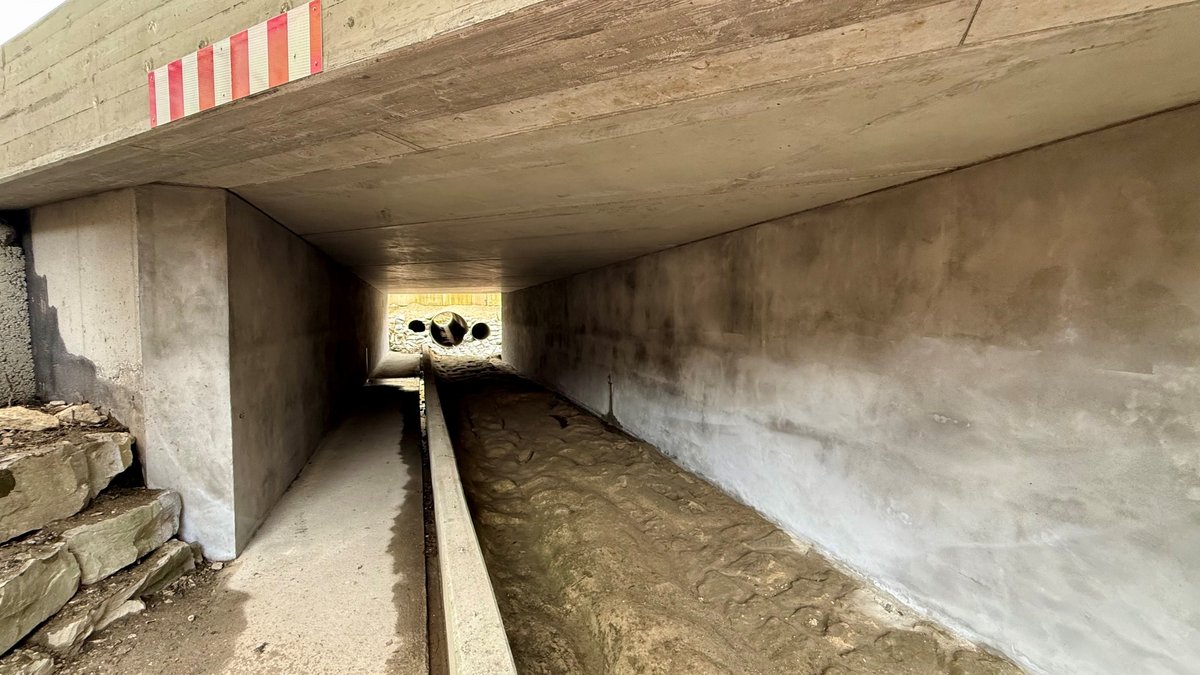

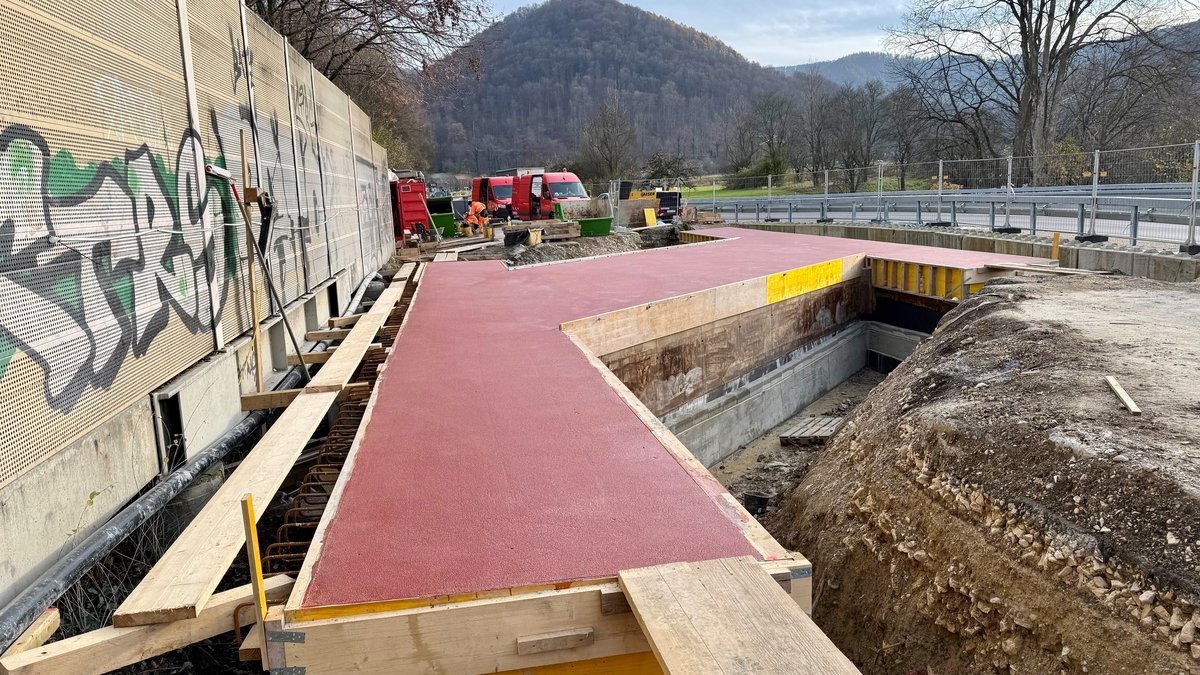

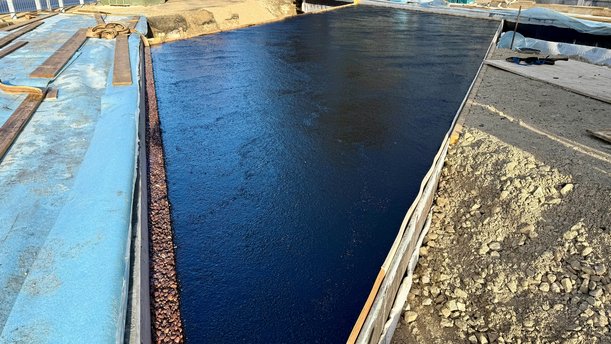

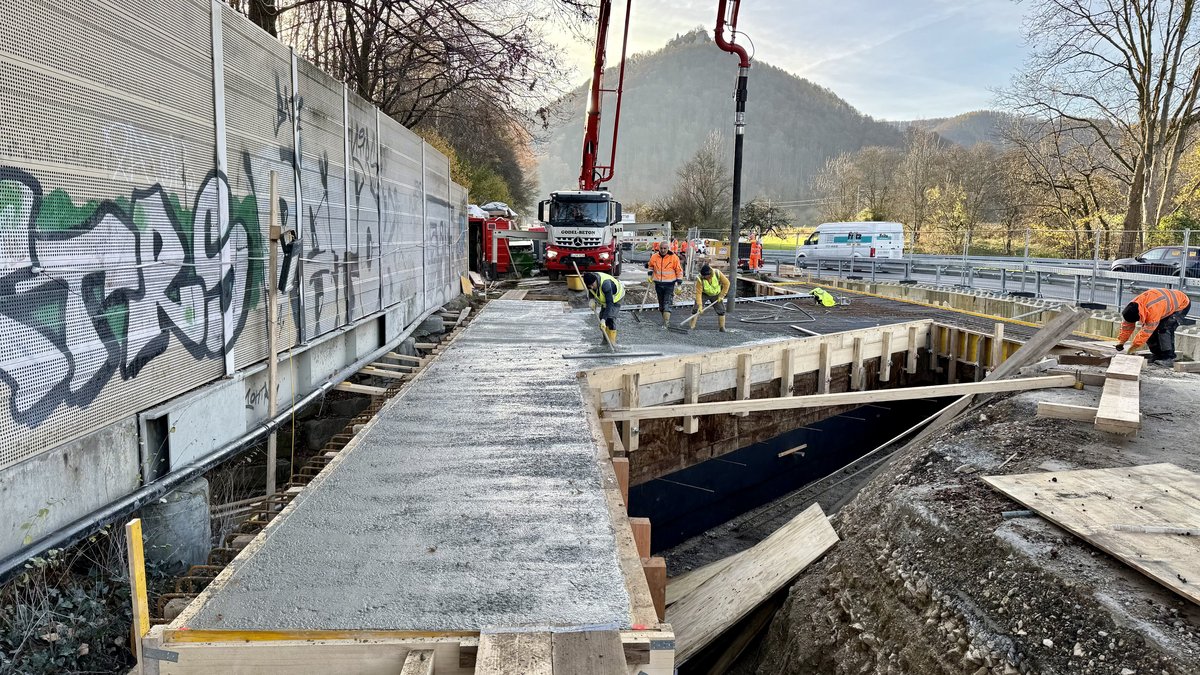

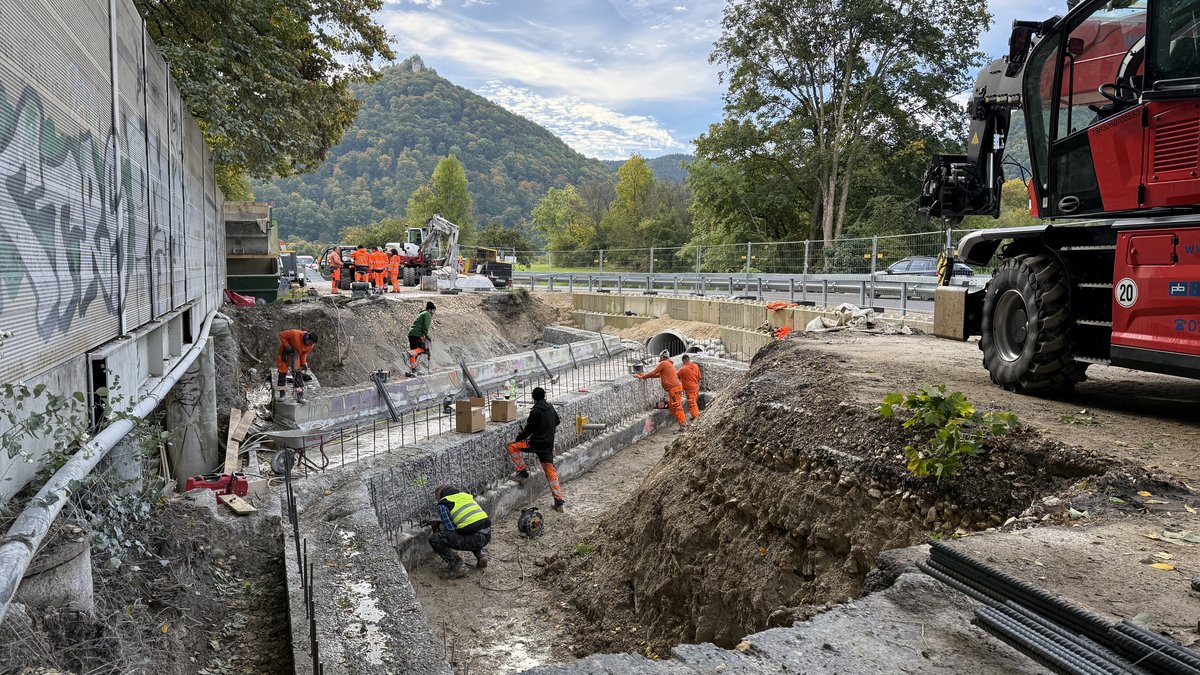

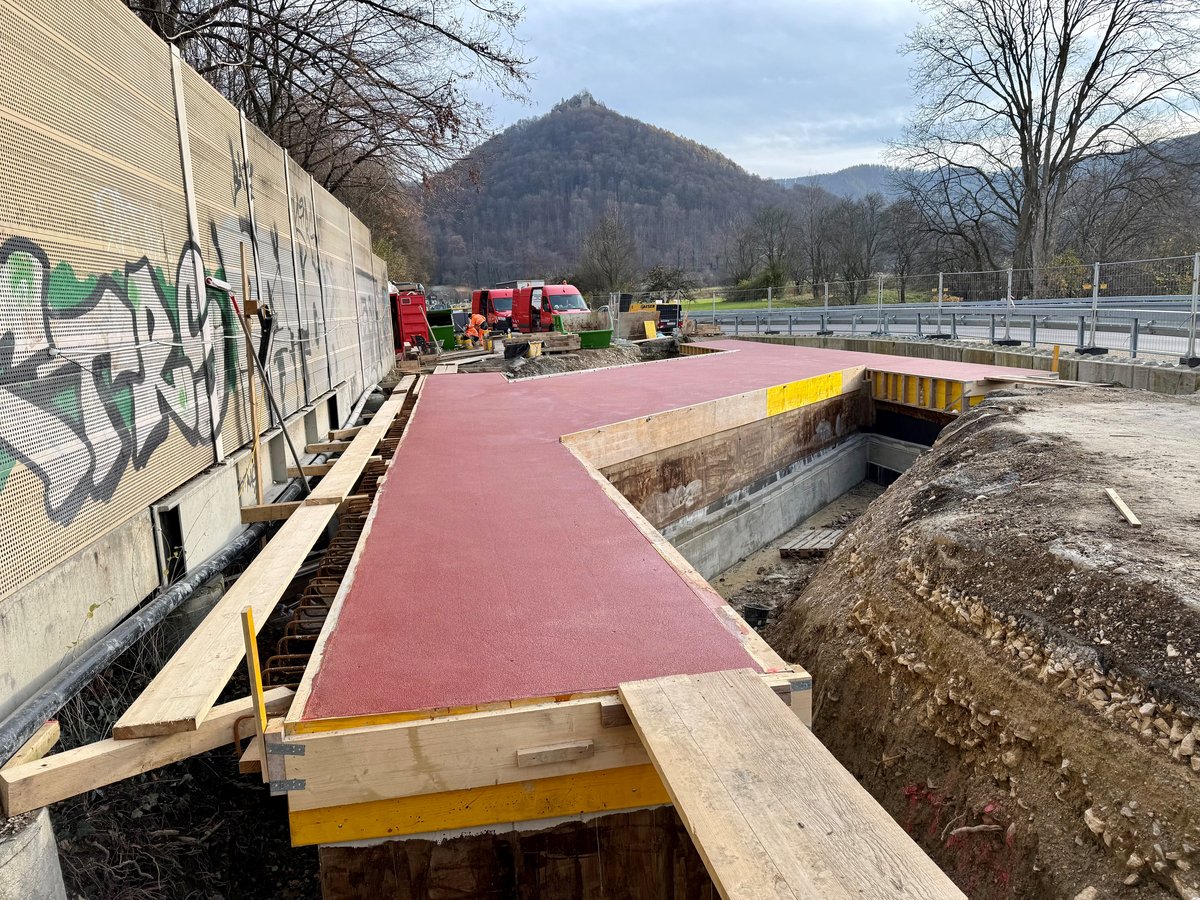

Der Teilabbruch des alten Brückenbauwerks wurde Anfang Oktober 2025 beendet. Die Gründung und Teile der Widerlager der alten Brücke bleiben erhalten. Nach dem Teilabbruch wurden die Widerlager wieder aufgebaut und der neue Überbau hergestellt. Im November konnte die Bauwerksabdichtung aufgebracht werden. Anschließend folgte im Dezember 2025 der Gussasphalt als Schutzschicht. Bis April 2026 konnten die Asphaltarbeiten und die Restarbeiten auf dem Brückenbauwerk abgeschlossen werden.
Daten und Fakten
- Gesamtlänge der Baumaßnahme: ca. 125 m
- Kosten: rund 1 Mio. € (Bauwerk und Umfahrung)
- Kostenträger: Bundesrepublik Deutschland
Weitere Maßnahmen im Ermstal
B 28 von Dettingen bis Bad Urach
Neben dem Ersatzneubau der Brücke über den Brühlbach werden im Vorfeld der Gartenschau noch zwei weitere Maßnahmen an der B 28 im Ermstal umgesetzt. Die Einmündung bei Dettingen an der Erms wird umgebaut und die Knotenpunkte "Wasserfall" und "Hochhaus" in Bad Urach werden ausgebaut.
Im August 2026 wird eine Fahrbahndeckenerneuerung auf der B 28 zwischen dem Anschluss Bleiche und dem Knotenpunkt Wasserfall durchgeführt.
Gartenschau Bad Urach 2027
Unser Ziel ist, die B 28 bis zum Start der Gartenschau Bad Urach im Frühjahr 2027 verkehrswirksam an die Öffentlichkeit zu übergeben.
Alles zur Gartenschau finden Sie unter https://www.badurach-gartenschau.de/

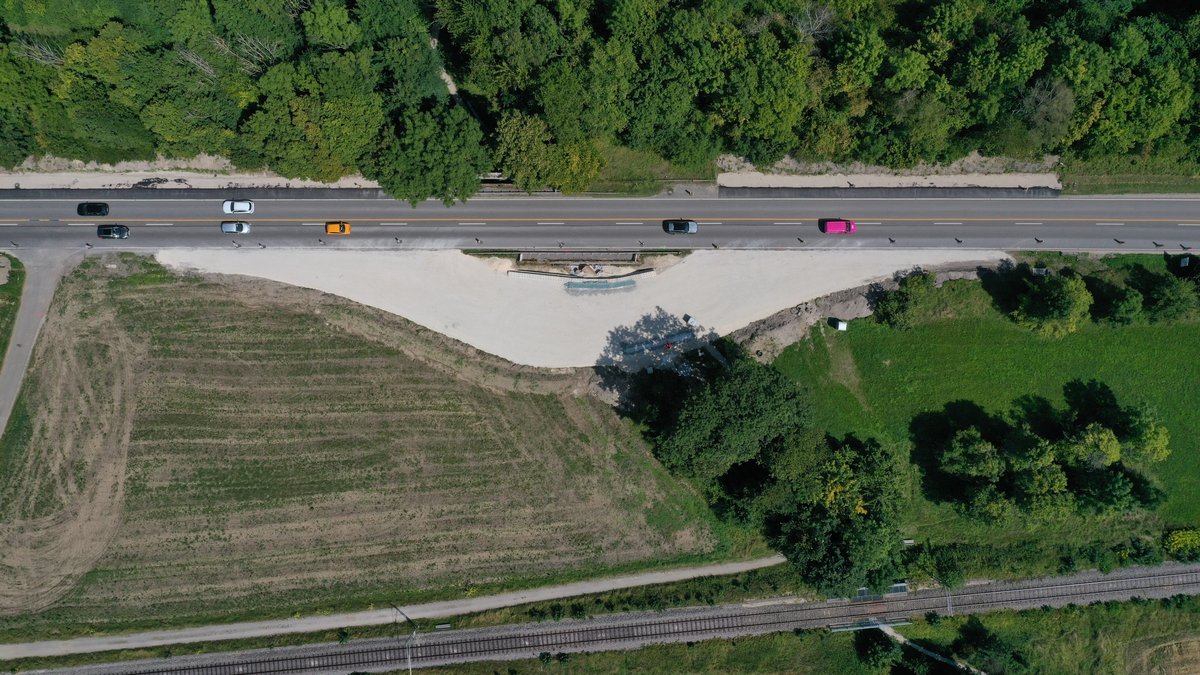

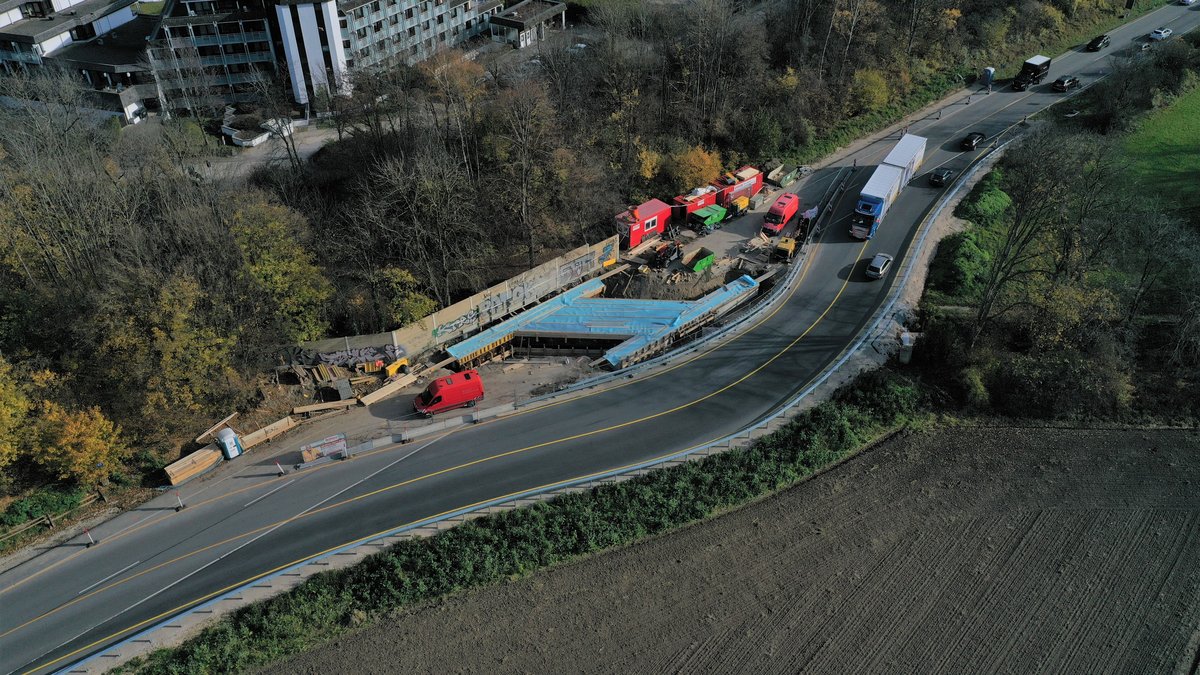

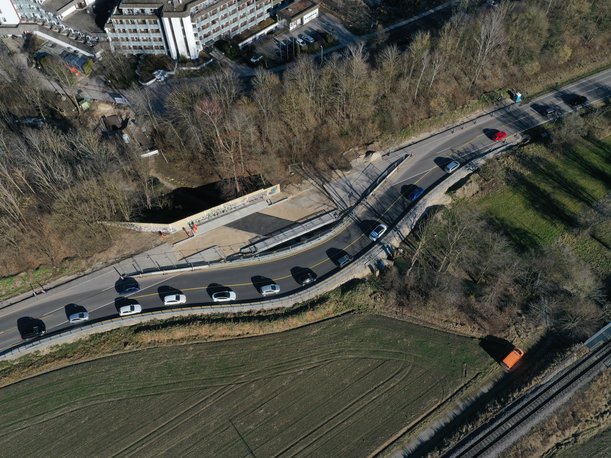

Aktueller Blick auf die Baustelle
Pläne und Unterlagen auf einen Klick
Die unten aufgeführten Pläne sind Teil der Ausführungsplanung des Regierungspräsidiums.
| Titel | Dateityp | Größe |
|---|---|---|
| Übersichtslageplan, Stand Oktober 2024 | 1 MB |
| Titel | Datum | Dateityp | Größe |
|---|---|---|---|
| Teilerneuerung der Brücke über den Brühlbach | 06.07.2026 | 77 KB | |
| Herstellung der Schutzplanken am Samstag, 20. Juni 2026 | 18.06.2026 | 75 KB | |
| Restarbeiten ab Samstag, 25. April 2026 und Verkehrsfreigabe ab Anfang Mai 2026 | 24.04.2026 | 71 KB | |
| Verkehrsumlegung auf eine weitere Behelfsfahrbahn | 21.08.2025 | 66 KB | |
| Baubeginn Behelfsumfahrung | 10.07.2025 | 73 KB |
